Tiến độ thi công các dự án của HVC Group cuối Quý 4/2025
06/01/2026
Trong Quý 4/2025, HVC liên tiếp ghi nhận những tín hiệu tích cực khi ký kết thành công nhiều gói tổng thầu giá trị cao tại các dự án quy mô trên toàn quốc. Song song với đó, công ty cũng tập trung nguồn lực, đẩy mạnh triển khai thi công tại các dự án trọng điểm, hướng tới mục tiêu hoàn thành đúng tiến độ, đáp ứng tiêu chuẩn chất lượng và sẵn sàng bàn giao chủ đầu tư đưa vào sử dụng.
CNCTech Glory
Sau khi bàn giao nhà xưởng I19-1 và 19-4, HVC tập trung triển khai xây dựng nhà xưởng I19-2 và I19-3. Cả 2 nhà xưởng này đều có thiết kế cao 3 tầng với tổng diện tích mặt sàn xây dựng lên đến 15.000m2.

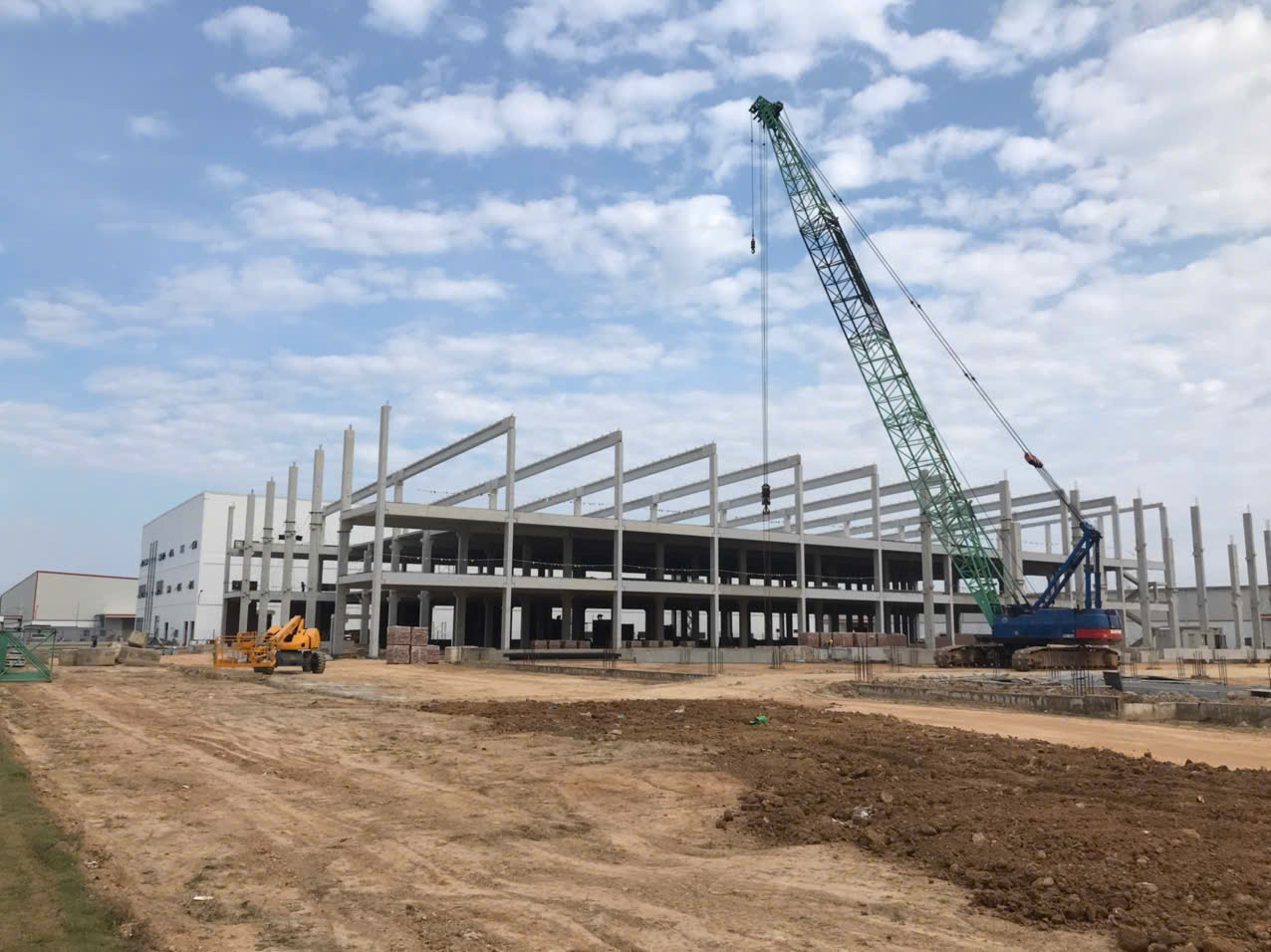

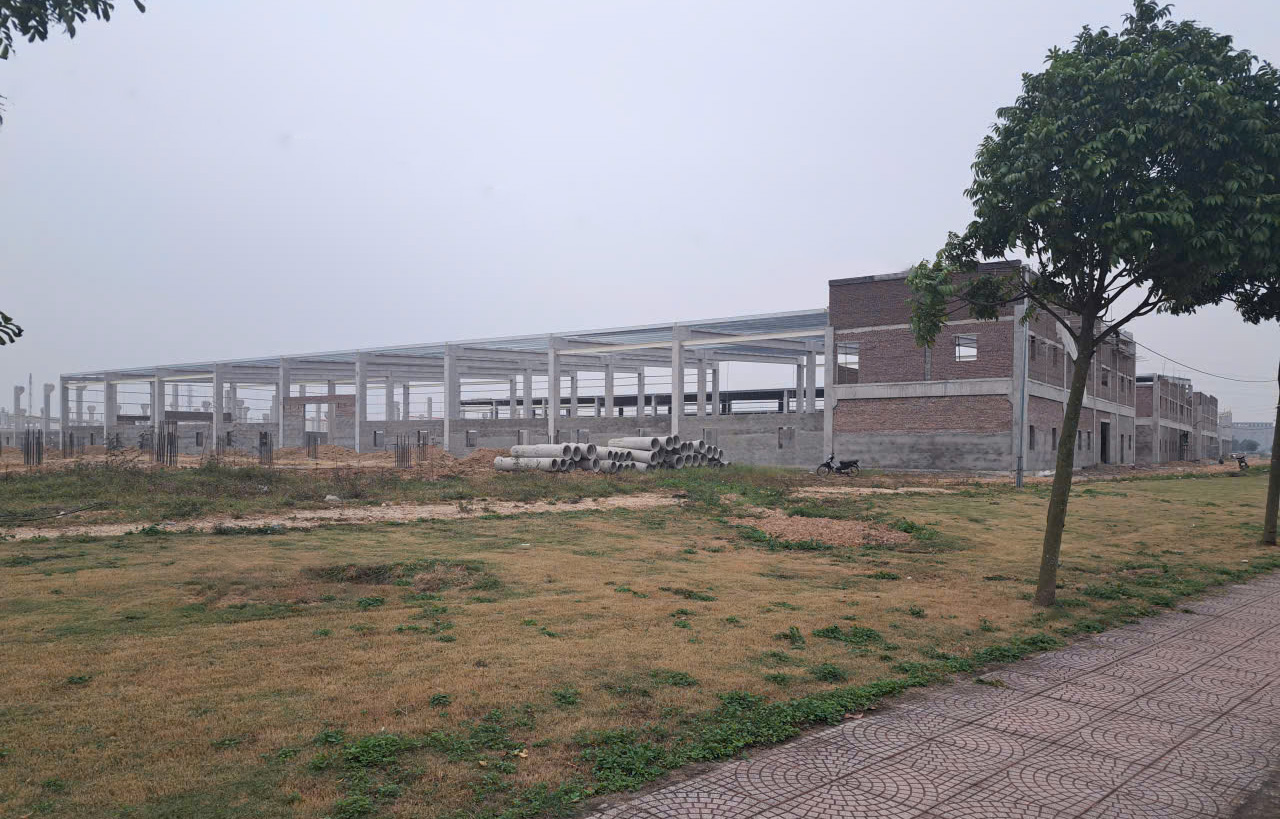

HVC triển khai lắp dựng nhà xưởng I19-2 và I19-3
Tin từ công trường báo về, hiện nay công tác lắp đặt khung kết cấu của 2 nhà xưởng đạt khoảng 30% khối lượng công việc.
CNCTech Dream
Ngay sau khi ký kết thêm loạt hợp đồng xây dựng nhà xưởng công nghiệp tại CNCTech Dream, HVC đã được chủ đầu tư bàn giao mặt bằng và đang tiến hành lắp dựng khung kết cấu. Công tác lắp dựng cuối tháng 12/2025 đạt khoảng 20%.
Quá trình lắp dựng nhà xưởng đang được HVC rốt ráo triển khai
Nhà máy sản xuất ATR
Theo hợp đồng đã ký kết, HVC chịu trách nhiệm lắp đặt hạng mục điều hòa không khí và khí nén (phần cơ) cho nhà máy.
Thời gian qua, HVC tiến hành thi công tầng 1 nhà xưởng; tầng 2, 3 nhà ở chuyên gia và các khu phụ trợ. Tuy nhiên do phụ thuộc mặt bằng từ phía nhà thầu xây dựng nên HVC vẫn còn khoảng 8% khối lượng công việc chưa triển khai. Dự kiến cuối tháng 1/2026, HVC sẽ hoàn tất 100% và bàn giao chủ đầu tư.

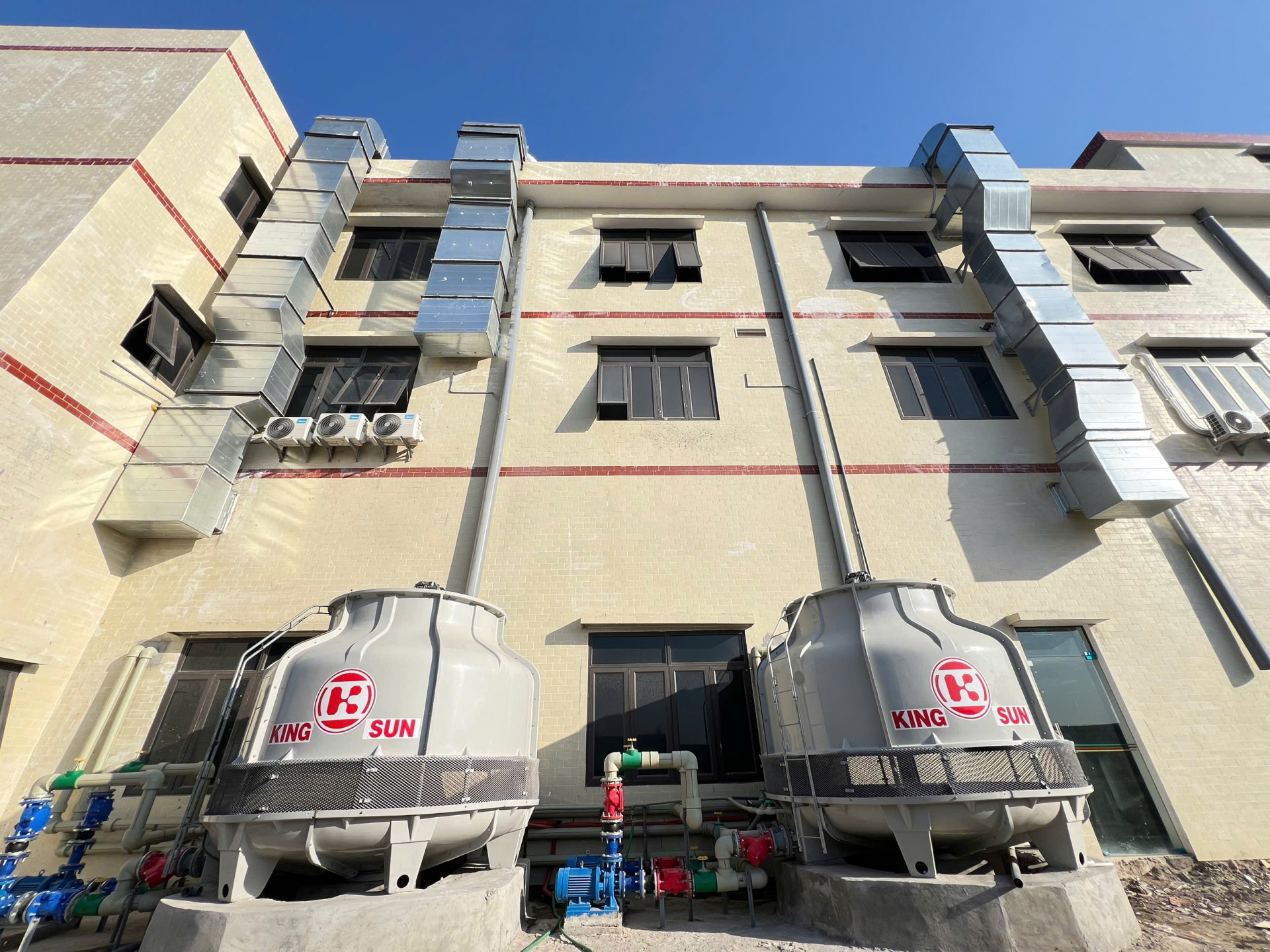

Hệ thống tháp giải nhiệt cho điều hòa Chiller đã lắp đặt xong

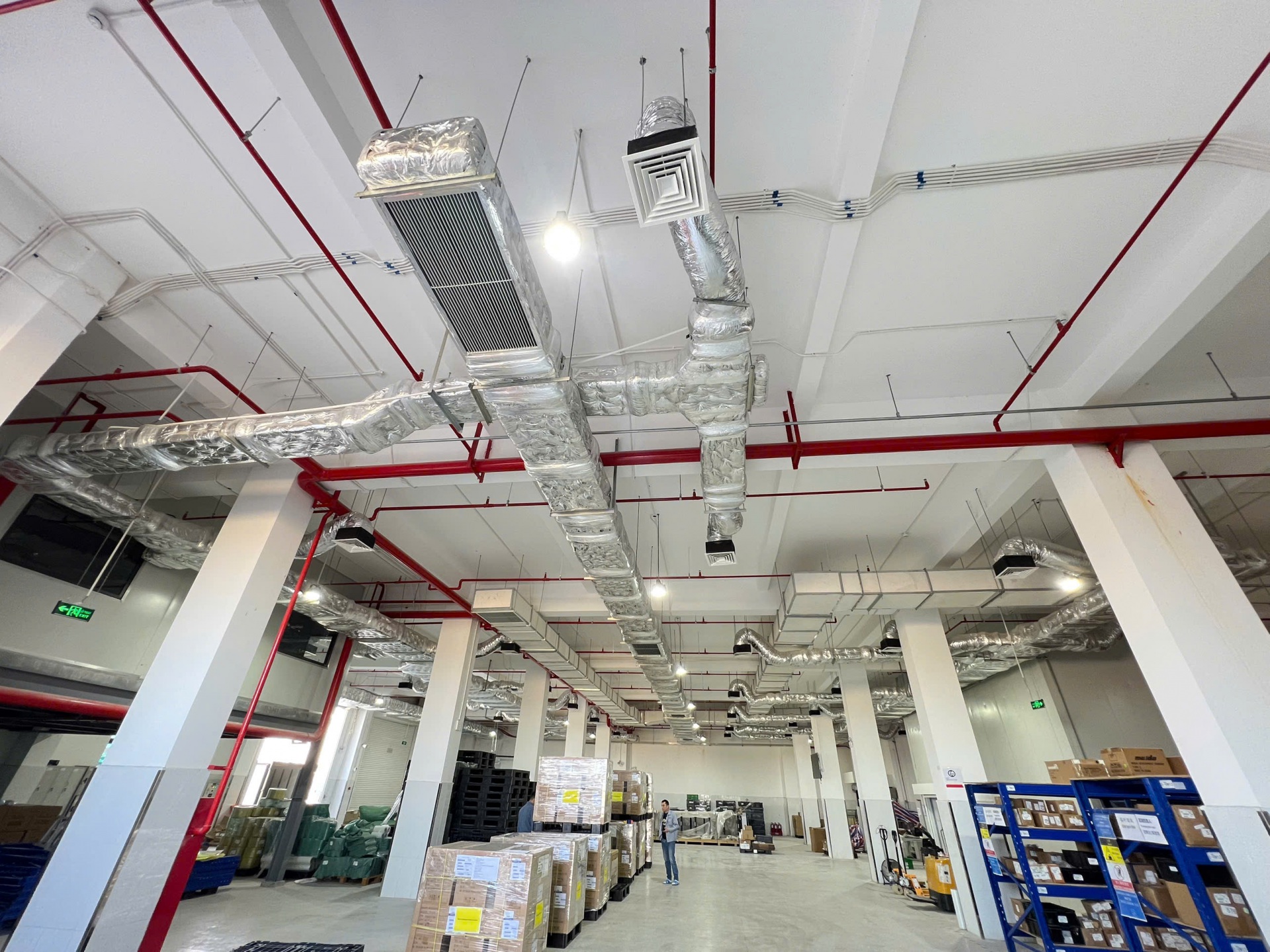

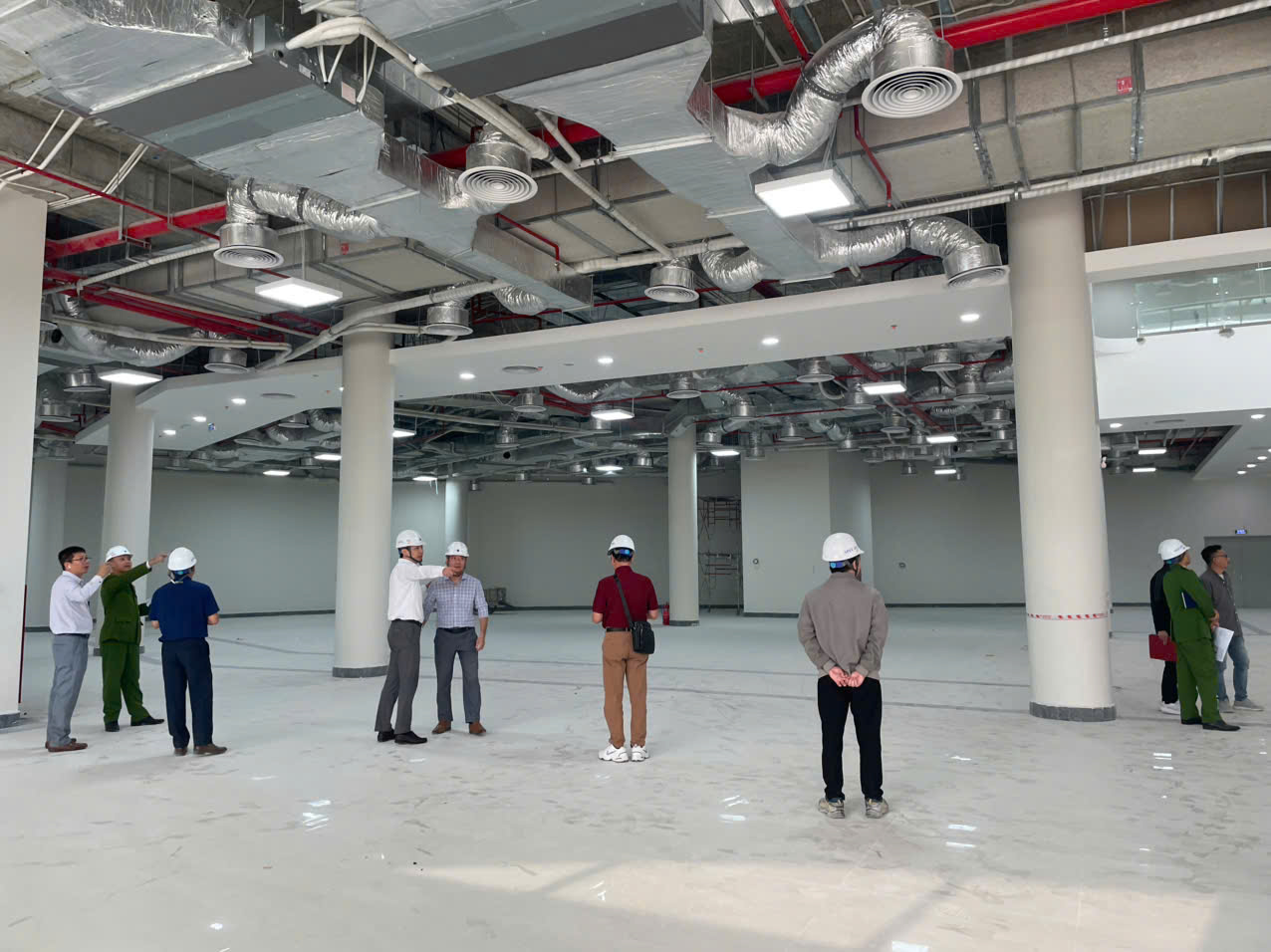

Hạng mục điều hòa không khí và khí nén tại tầng 1 khu nhà xưởng đã cơ bản hoàn thiện
NOXH Happy Home Tràng Cát
Như đã thông tin, tại dự án ở Hải Phòng của Vingroup, HVC là đơn vị tổng thầu xây dựng cho 5 tòa nhà cao 9 tầng. Bên cạnh đó, HVC cũng thi công cơ điện cho 1 hầm chung tòa P26 – P27 và hạ tầng cảnh quan nội khu của 7 tòa nhà.

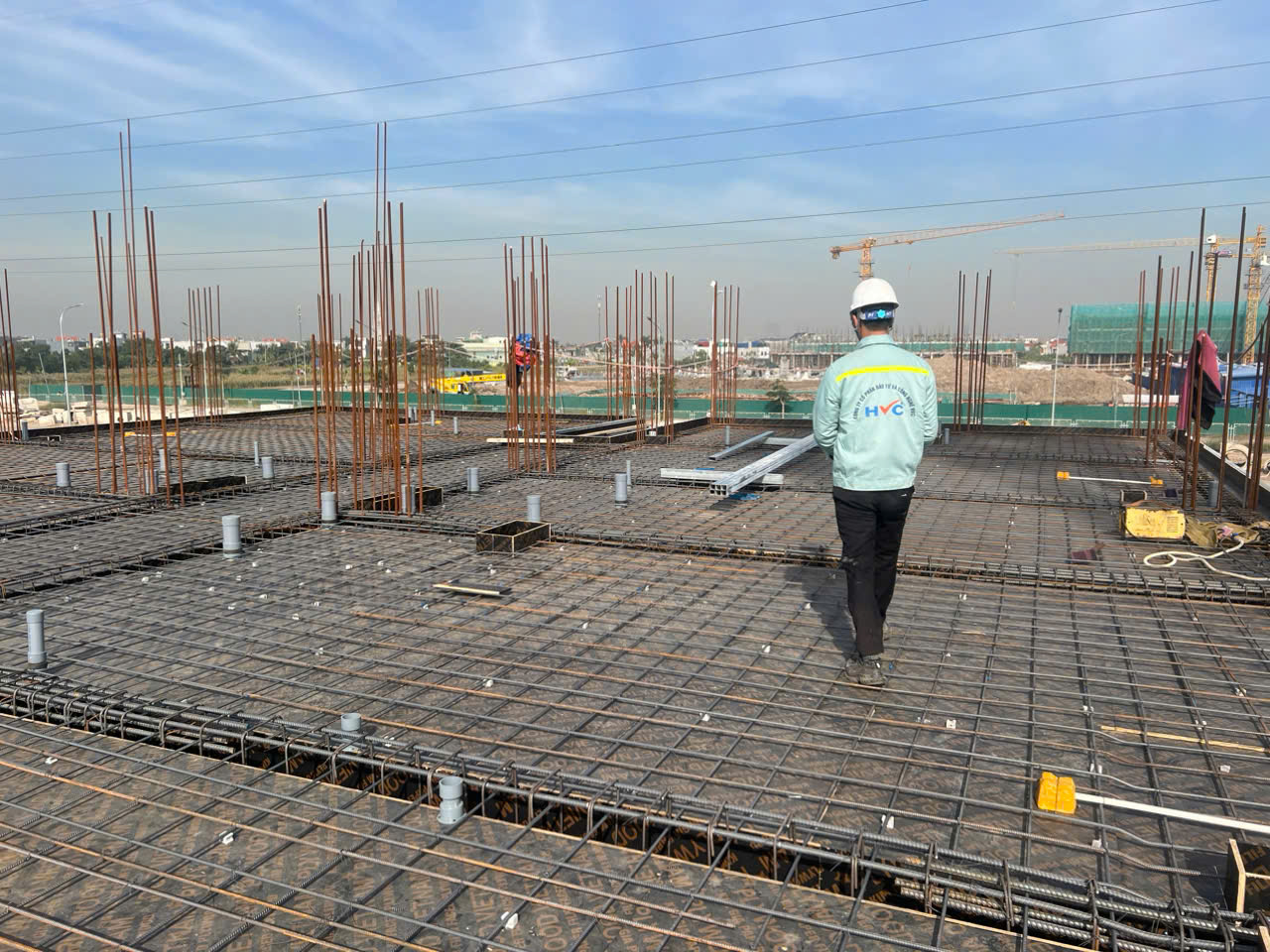

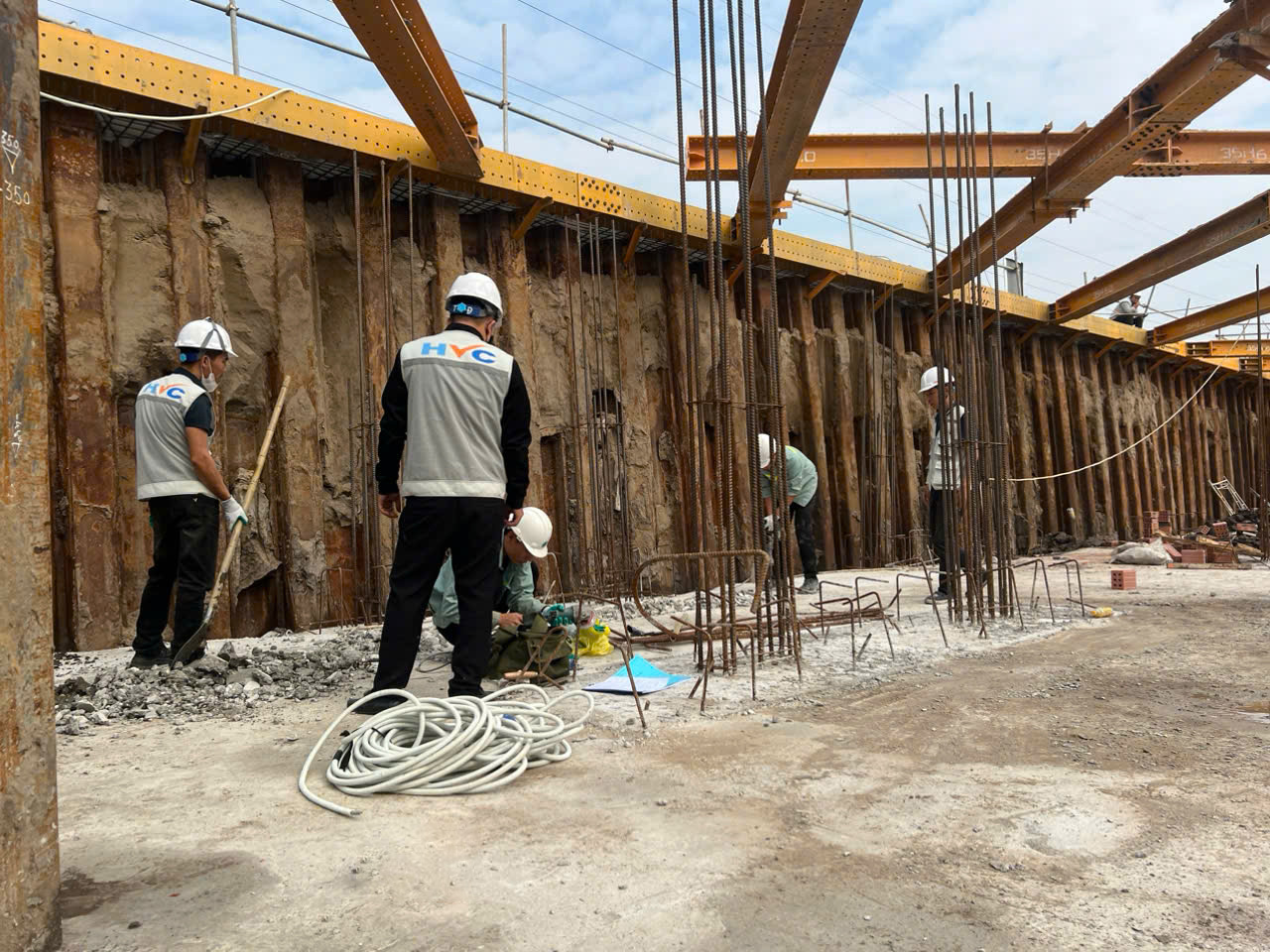

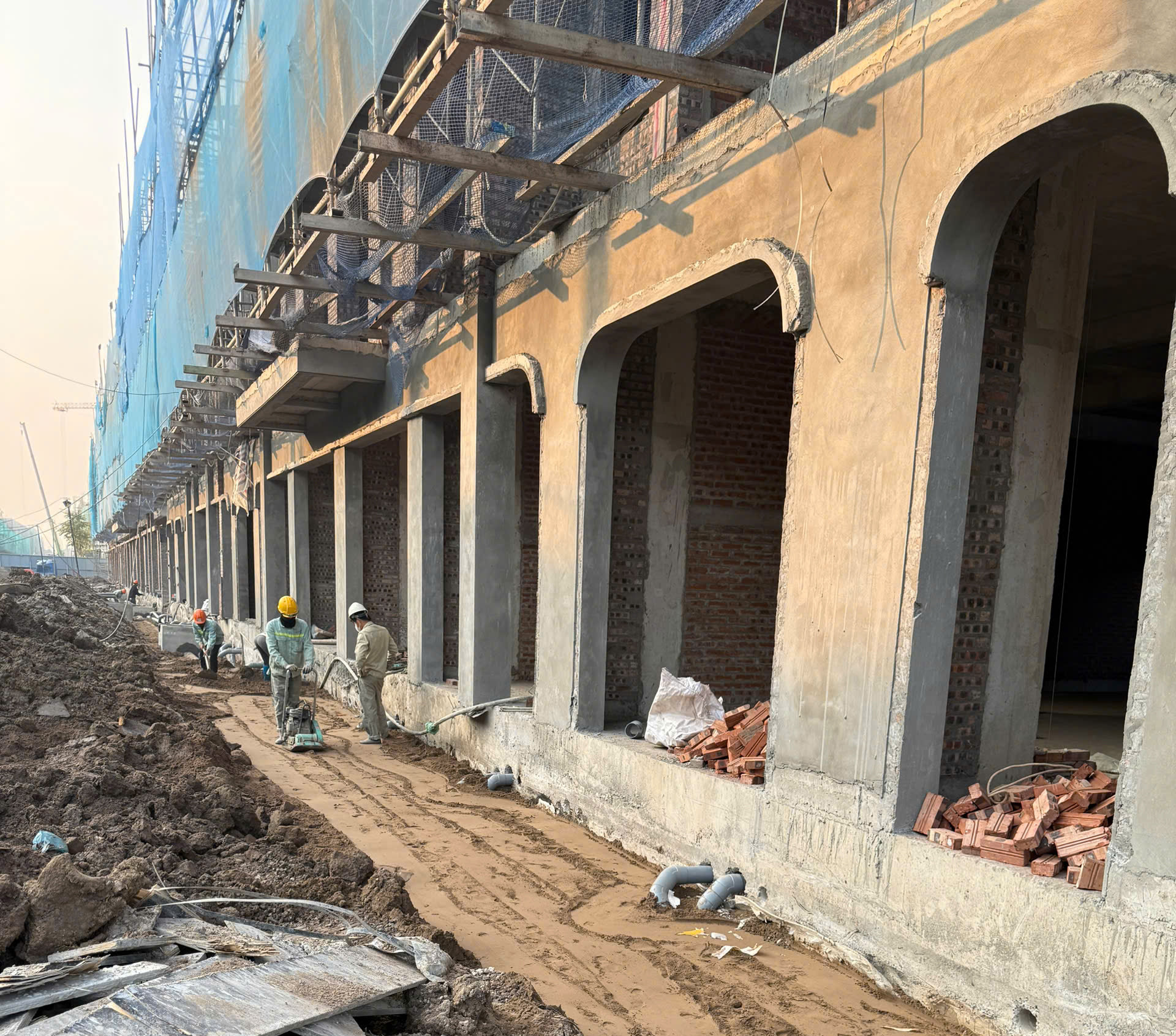

HVC đang đặt chờ âm sàn bê tông hạng mục cơ điện tại các tòa nhà
Cuối tháng 12/2025, HVC đang triển khai công tác đặt chờ âm sàn bê tông phần điện, cấp thoát nước, điều hòa không khí, PCCC tại các tòa P23, P24, P26, P27.
Song song với đó, HVC phối hợp chặt chẽ với các nhà thầu xây dựng, triển khai thi công cơ điện theo hình thức cuốn chiếu, nhằm bảo đảm tiến độ, chất lượng và sự đồng bộ của toàn dự án.

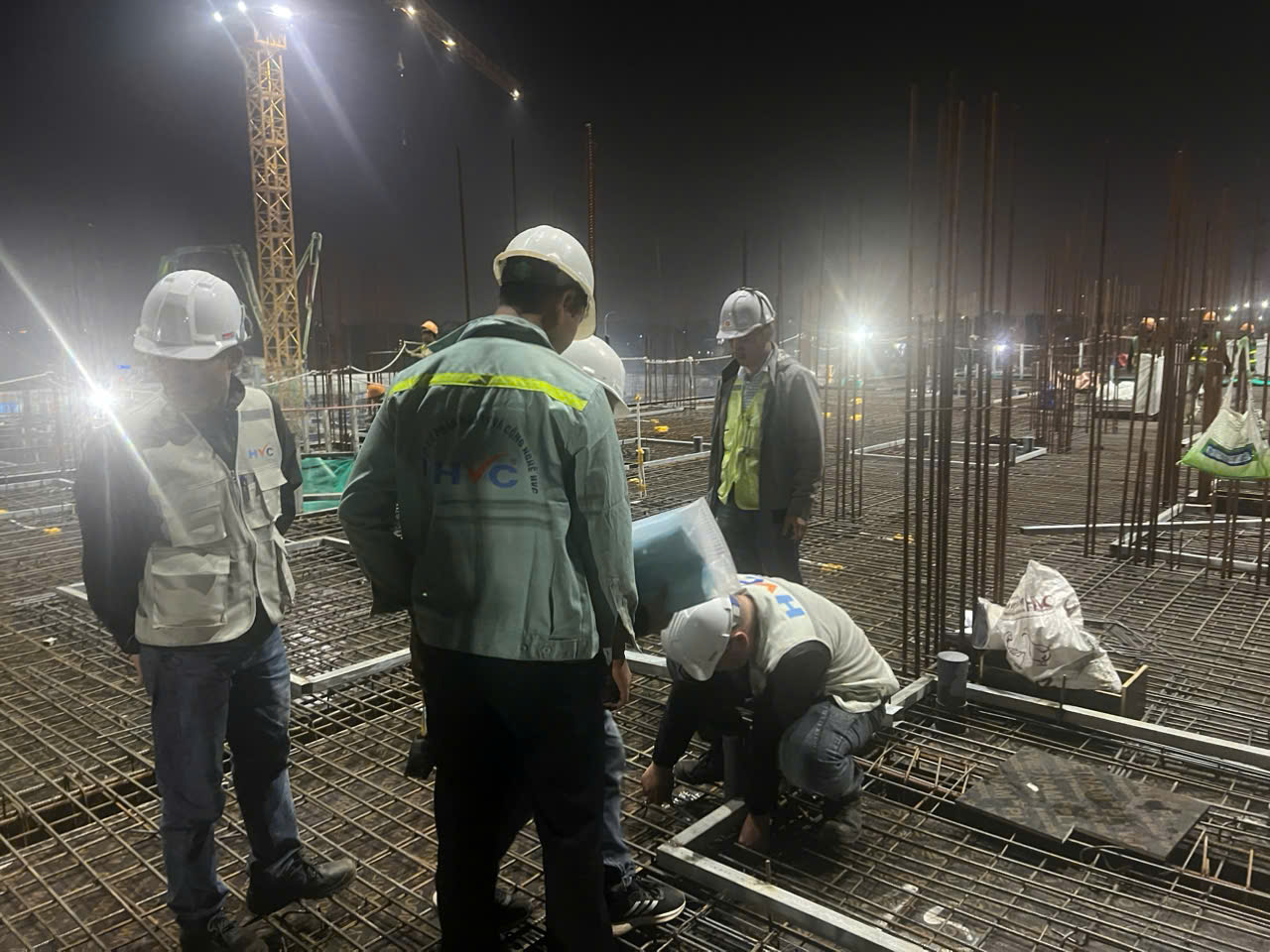

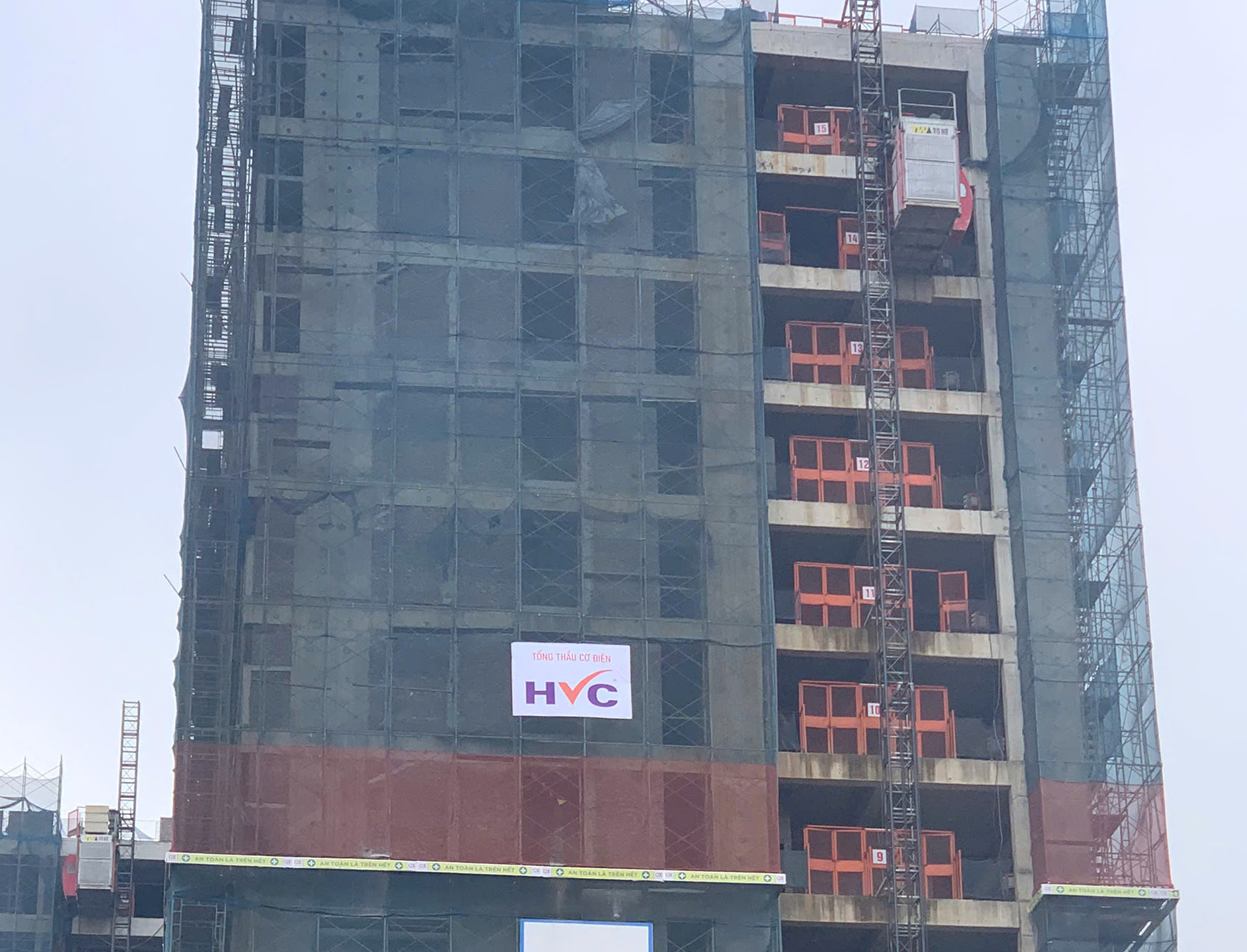

HVC đang phối hợp cùng nhà thầu xây dựng thi công ngày đêm nhằm đảm bảo tiến độ
Sun Urban City Hà Nam
Bên cạnh gói tổng thầu thi công cơ điện hạ tầng tại phân khu 2 thuộc Khu đô thị thời đại và đổi mới sáng tạo, HVC còn được chủ đầu tư giao thêm gói điện chiếu sáng tuyến đường 150 và 68m; gói thoát nước mưa tại phân khu 3.

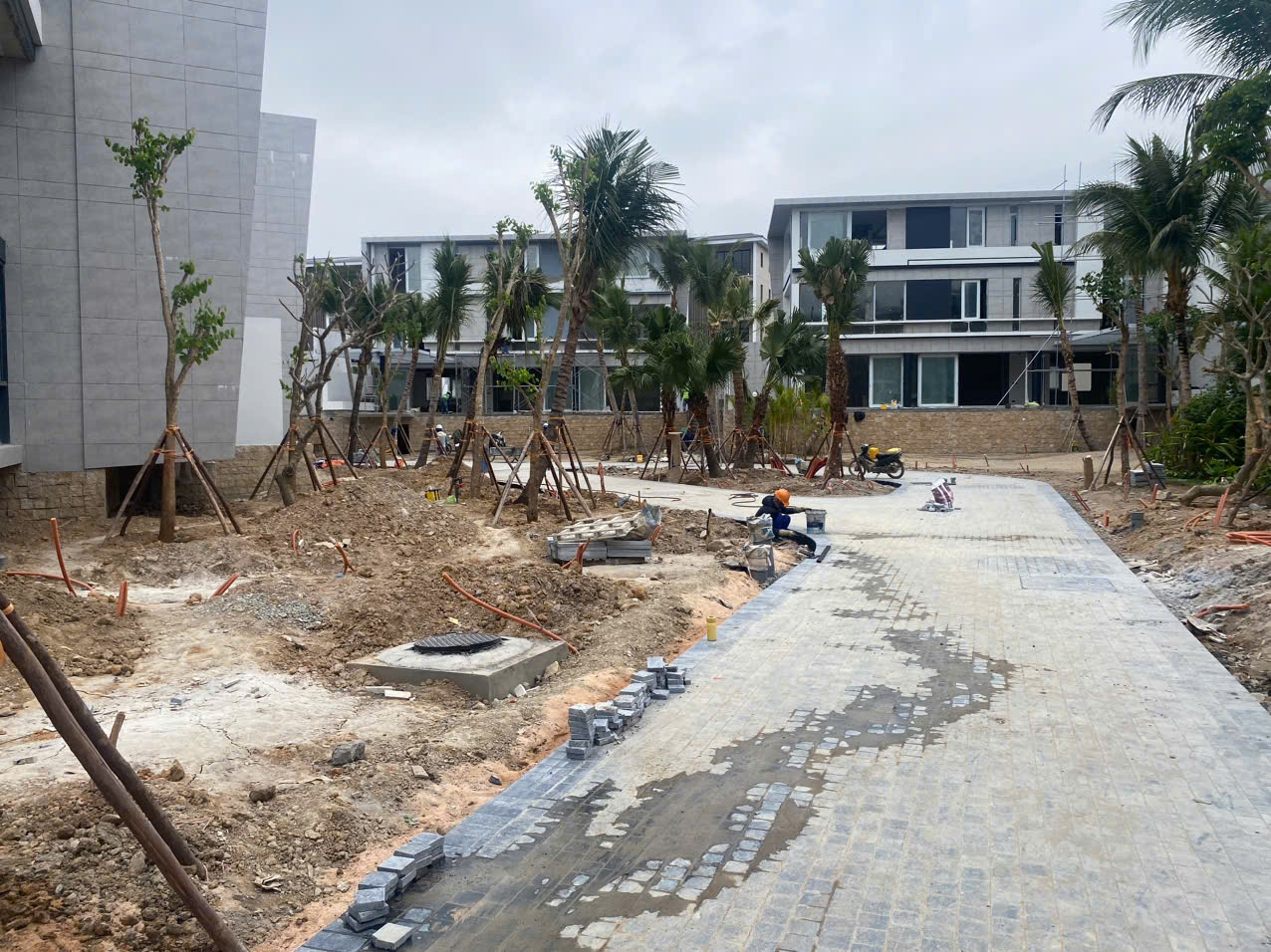

Tuyến đường 150 và 68m đang trong giai đoạn hoàn thiện
Cuối Quý 4, tuyến đường 150 và 68m đã thi công được 98% và đang trong giai đoạn hoàn thiện. Dự kiến tới tháng 2/2026 sẽ bàn giao đưa vào vận hành.
Công tác hoàn thiện mặt hào đào thuộc gói cơ điện hạ tầng phân khu 2

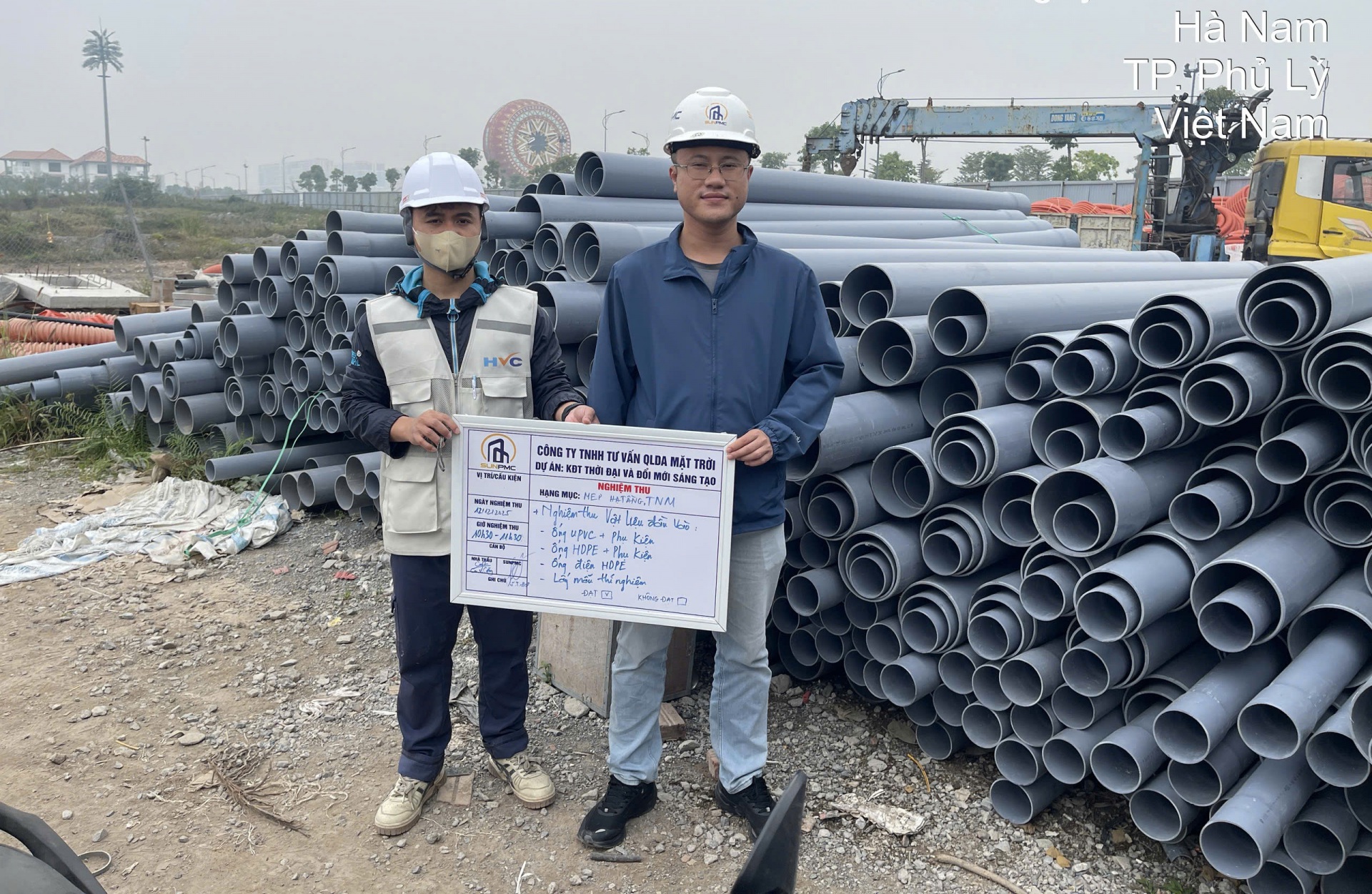

Đại diện chủ đầu tư nghiệm thu vật liệu đầu vào
Hiện phần cơ điện hạ tầng ở phân khu 2 đang thi công đạt 20% khối lượng. Hạng mục thoát nước mưa tại phân khu 3, HVC đã triển khai khoảng 90% và đang trong giai đoạn hoàn thiện, bàn giao.

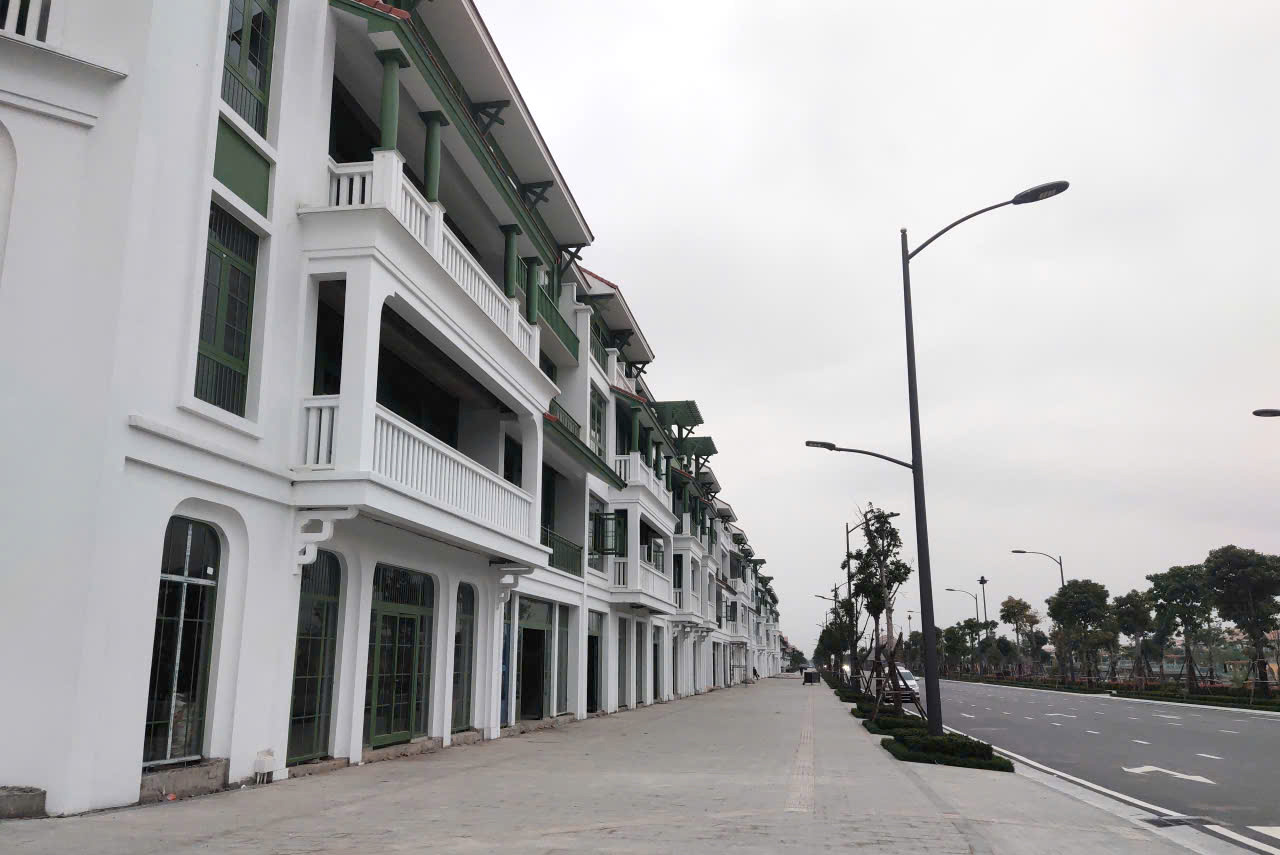

Hạng mục thoát nước mưa chuẩn bị được HVC bàn giao đưa vào khai thác
Blanca City Vũng Tàu
HVC Group là đơn vị cung cấp và lắp đặt hệ thống cơ điện công nghệ công viên nước tại Blanca City Vũng Tàu.
Đối với 7 trò chơi Complex 2, 3, 4, 7, 8, 13 và Complex 18.2, HVC đã triển khai tổng thể được khoảng 87%. Hạng mục thi công kênh cảnh quan đạt 15%, các hạng mục cơ điện tại phòng kỹ thuật, trạm biến áp, phòng bơm đã lắp đặt được 40%.

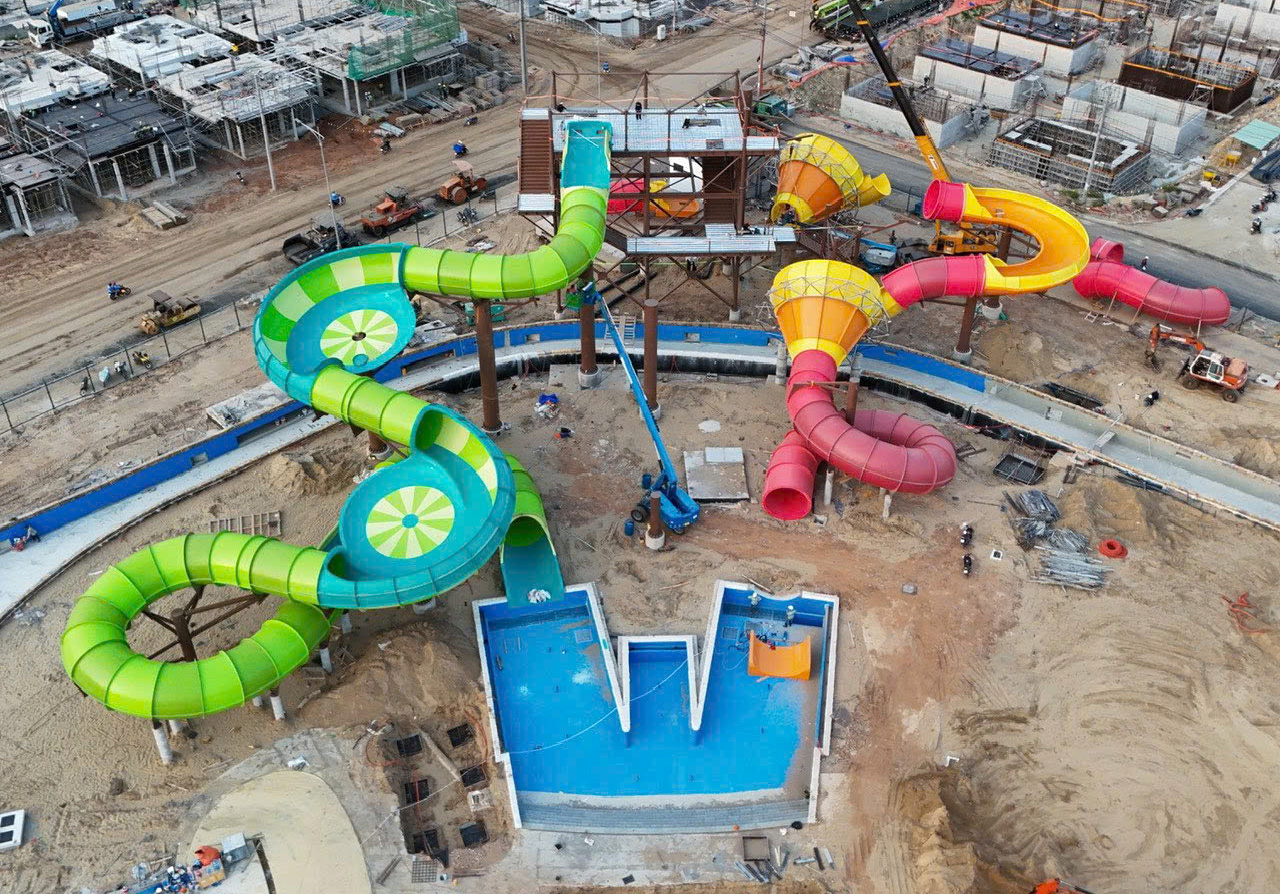

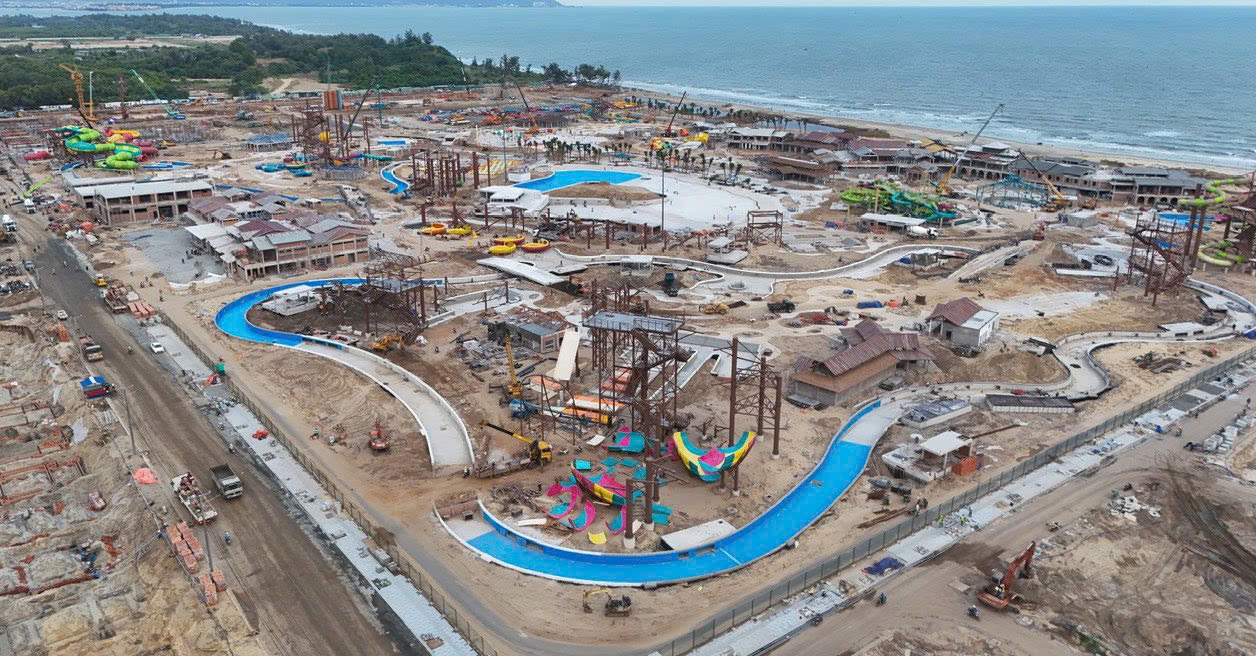

Toàn cảnh khu công viên nước đang được đẩy nhanh tiến độ
Cũng trong thời điểm này, HVC phối hợp chặt chẽ với chủ đầu tư và các nhà thầu liên quan, tích cực tham gia “Chiến dịch 25 ngày đêm hoàn thành dự án Công viên nước”, với mục tiêu đến ngày 25/1/2026 sẽ hoàn tất các hạng mục, tổ chức chạy thử, nghiệm thu và bàn giao cho chủ đầu tư, sẵn sàng đưa dự án vào khai trương trước Tết Nguyên đán.
HVC đã triển khai được khoảng 87% khối lượng đối với 7 trò chơi
HVC đang nỗ lực thi công hoàn thiện công viên nước trước Tết Nguyên đán
Sailing Club Residences Ha Long Bay
Tại dự án của chủ đầu tư BIM Group, HVC cùng lúc triển khai 2 gói thầu, gồm: Thi công gói thầu cơ điện hạ tầng và công nghệ cấp nước sông lười.
HVC thi công hệ chiếu sáng cảnh quan tại khu Zone 1
Với gói tổng thầu cơ điện hạ tầng, HVC đã thi công xong phần ống gen điện HDPE cho hệ chiếu sáng cảnh quan tuyến mẫu khu Zone 1.
Đối với hạng mục cấp nước sông lười, công trường đã đặt chờ được 50% các tuyến ống công nghệ.

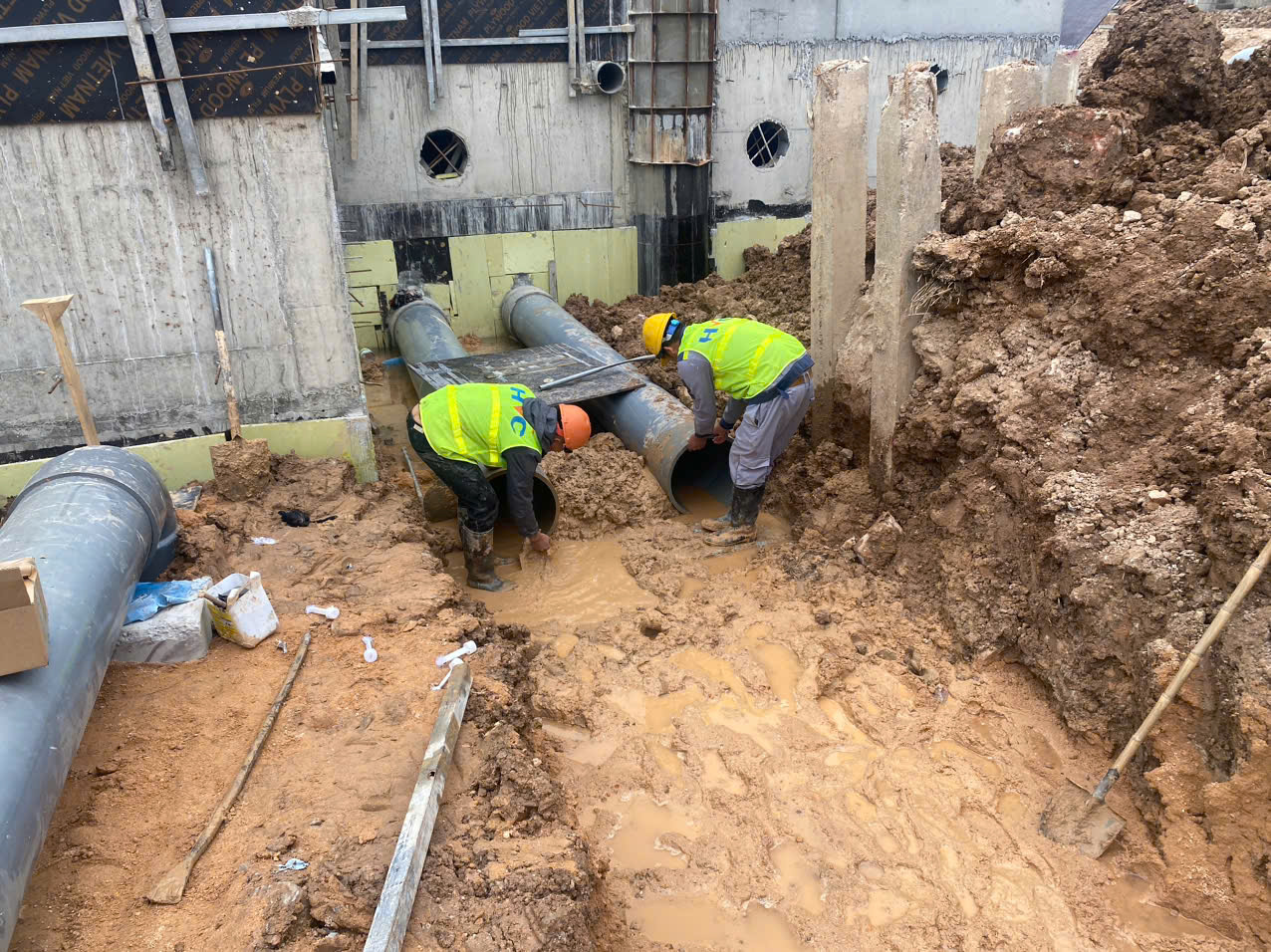

Thi công đặt chờ đường ống tại sông lười

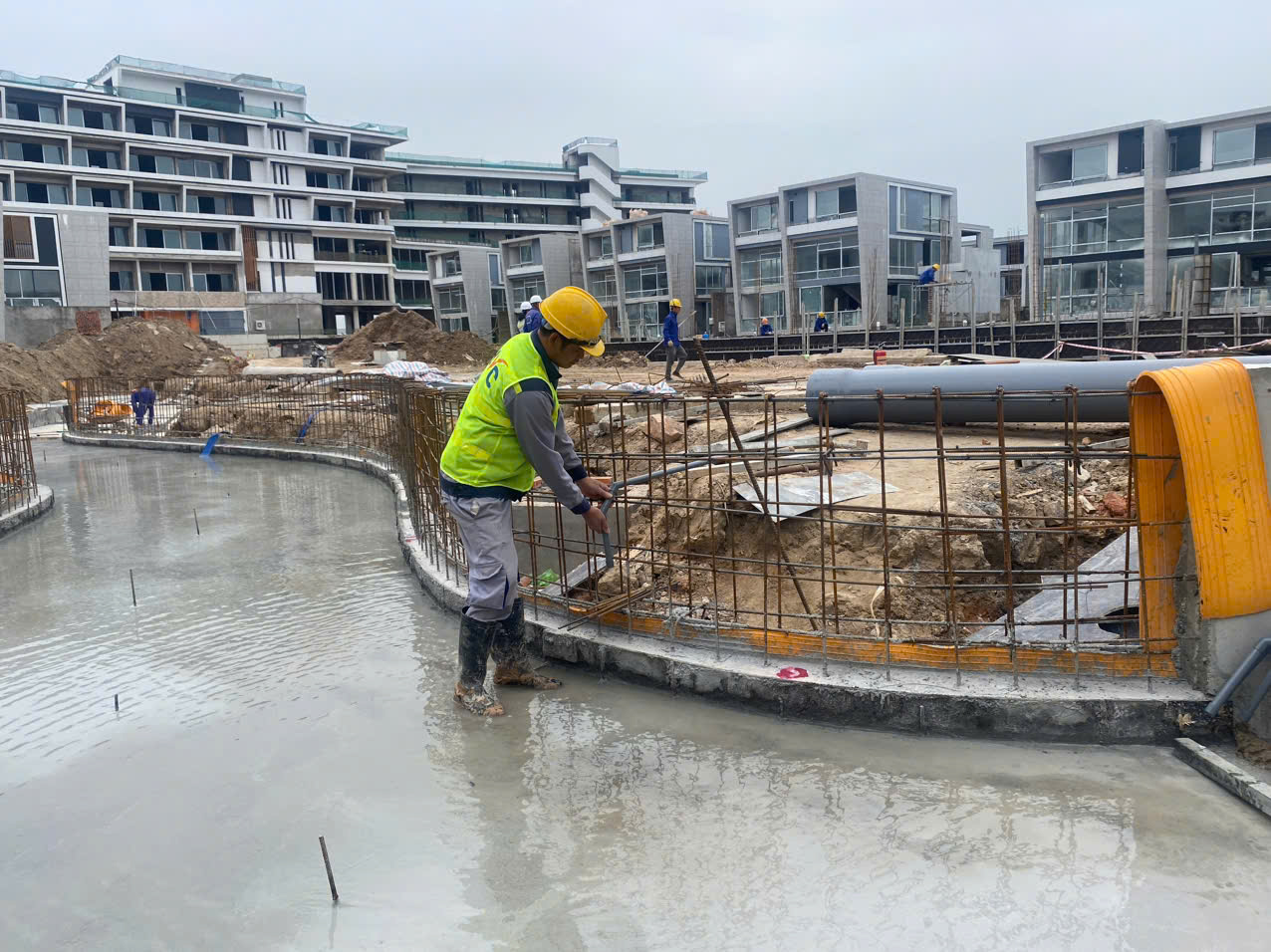

Công tác đặt chờ đường ống tại sông lười đạt 50%
The Manor Lào Cai
Ở The Manor Lào Cai, HVC Group triển khai hoàn thiện phần cơ điện cho khu trung tâm thương mại với các công việc chính: Hệ thống cấp điện, cấp thoát nước, điều hòa không khí, hệ thống thông gió.
Hệ thống cơ điện khu trung tâm thương mại được HVC triển khai 95%
Thời gian qua, công tác lắp đặt được HVC triển khai gấp rút và đã hoàn thiện khoảng 95%. HVC đang trong giai đoạn hoàn thiện các phần việc còn lại để sớm bàn giao cho chủ đầu tư đưa vào sử dụng trước Tết Nguyên đán 2026.
Crystal Holidays Harbour Vân Đồn
HVC là tổng thầu thiết kế, thi công công nghệ cho toàn bộ hệ thống bể bơi dự án. Tại Tháp A, HVC đã thi công xong phần ống công nghệ quanh bể về phòng máy đối với bể bơi Penhouse 1 – 2.

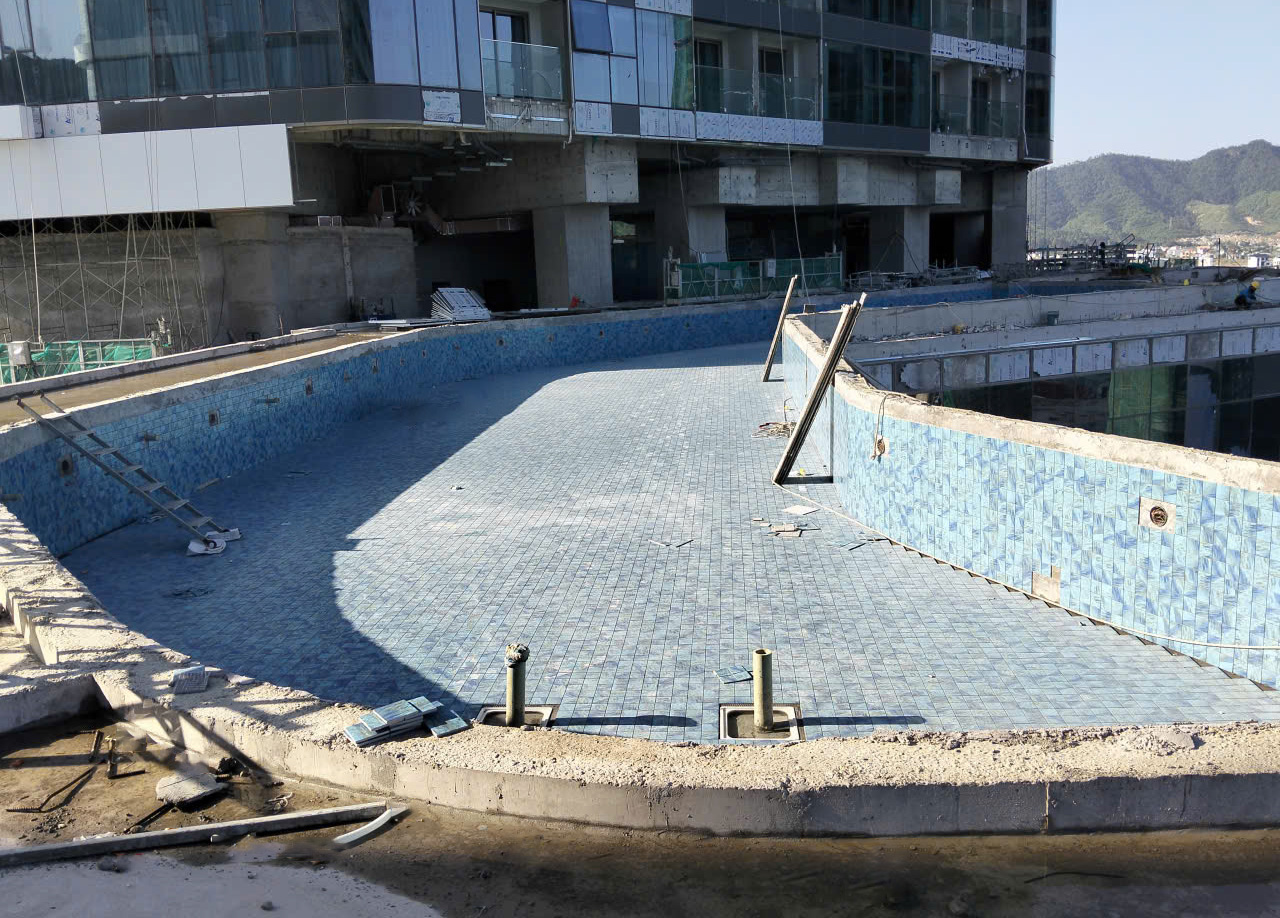

Bể bơi vô cực tại tầng 5 dự án
Tại Tháp B, HVC cũng lắp đặt xong phần ống công nghệ quanh bể về phòng máy đối với bể bơi Penhouse 1 – 2 và hoàn thiện đường ống công nghệ quanh bể của bể bơi Penhouse 3 – 4.
Bể bơi trong nhà tại tầng 5 đã hoàn thành các đường ống công nghệ và đặt chờ các ống xuyên vách phòng máy, bể cân bằng.

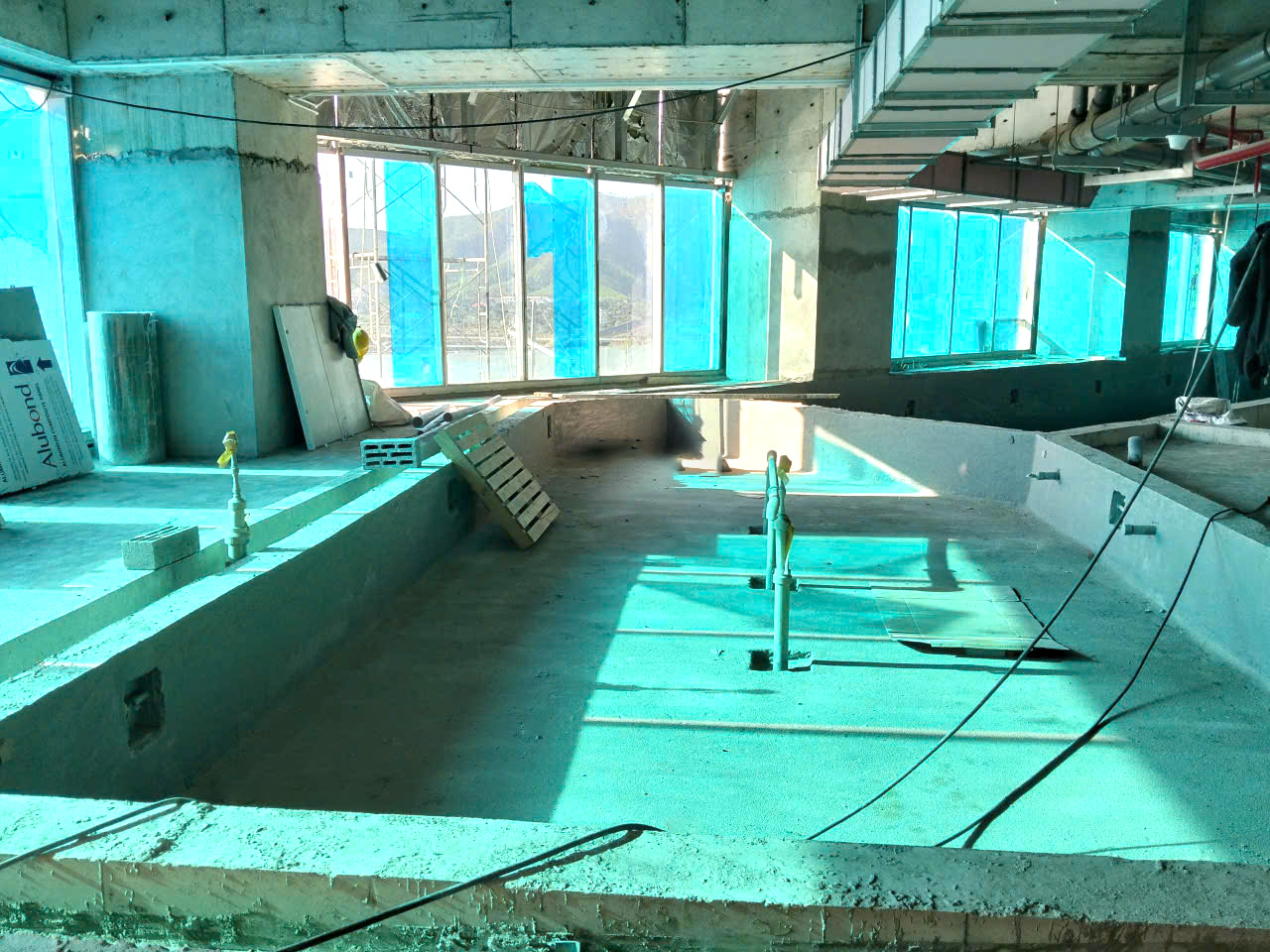

Bể bơi trong nhà đã được HVC lắp đặt đường ống công nghệ
HVC cũng triển khai xong việc kéo dây điện, lắp đặt đế đèn âm tường, khung thu đáy bể lớn về phòng máy đối với bể bơi vô cực tại tầng 5.
Intercon Residences Ha Long Bay
Tính tới cuối Quý 4/2025, HVC đang thi công nốt bể bơi PV căn tổng thống, bể cảnh WF23 và bể cảnh WF10F. Hiện nay cả 3 bể bơi và bể cảnh đều được lắp đặt phòng máy và đường ống công nghệ, đang chờ vệ sinh, vào nước và vận hành chạy thử.

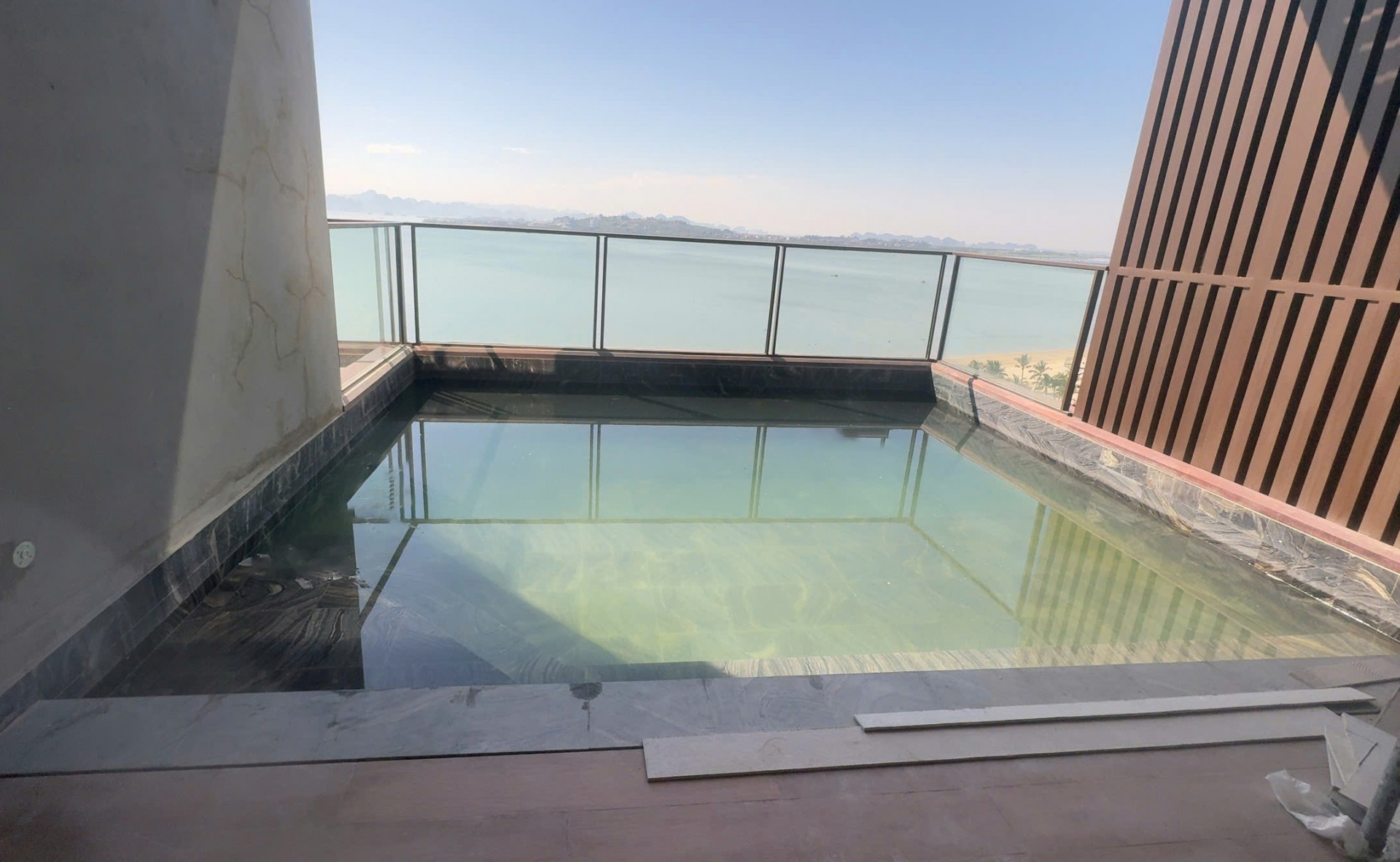

Bể bơi tổng thống đã cơ bản hoàn thiện

Bể bơi WF23 đang chờ vận hành chạy thử
Vườn Vua Resort & Villas
Trong Quý 4, HVC đã bàn giao chủ đầu tư đưa vào hoạt động bể cá Koi làng Nhật Kodani onsen và các hạng mục khác như: Bể bơi, bể sục, bể cá Koi, nước khoáng nóng tại khu Kim Liên Hoàng Gia.
Bể cá Koi làng Nhật Kodani onsen
Hoàn thiện bể bơi khu Kim Liên Hoàng Gia
Khoảng thời gian này, HVC được giao thêm gói thầu “Lắp đặt hệ thống bể bơi, cấp nước khoáng nóng của 12 căn villa thuộc khu Đế Liên”. Đến nay, tiến độ thi công đang bước vào giai đoạn 1 với việc đặt chờ thiết bị.

HVC đang đặt chờ thiết bị tại các căn villa khu Đế Liên
Đại học Phenikaa
Tại đây, HVC là đơn vị tổng thầu cơ điện thực hiện gói “Cung cấp, lắp đặt hệ thống cơ điện cho Công trình Ký túc xá D4 và Nhà công vụ TMDV D5 thuộc dự án Xây dựng Đại học Phenikaa”.
Vừa qua, HVC đã được chủ đầu tư bàn giao căn hộ mẫu tại tòa nhà Ký túc xá D4, đang triển khai lắp đặt đường ống âm của hệ thống điện nước.
HVC đang triển khai thi công hệ thống cơ điện tại tòa Ký túc xá D4

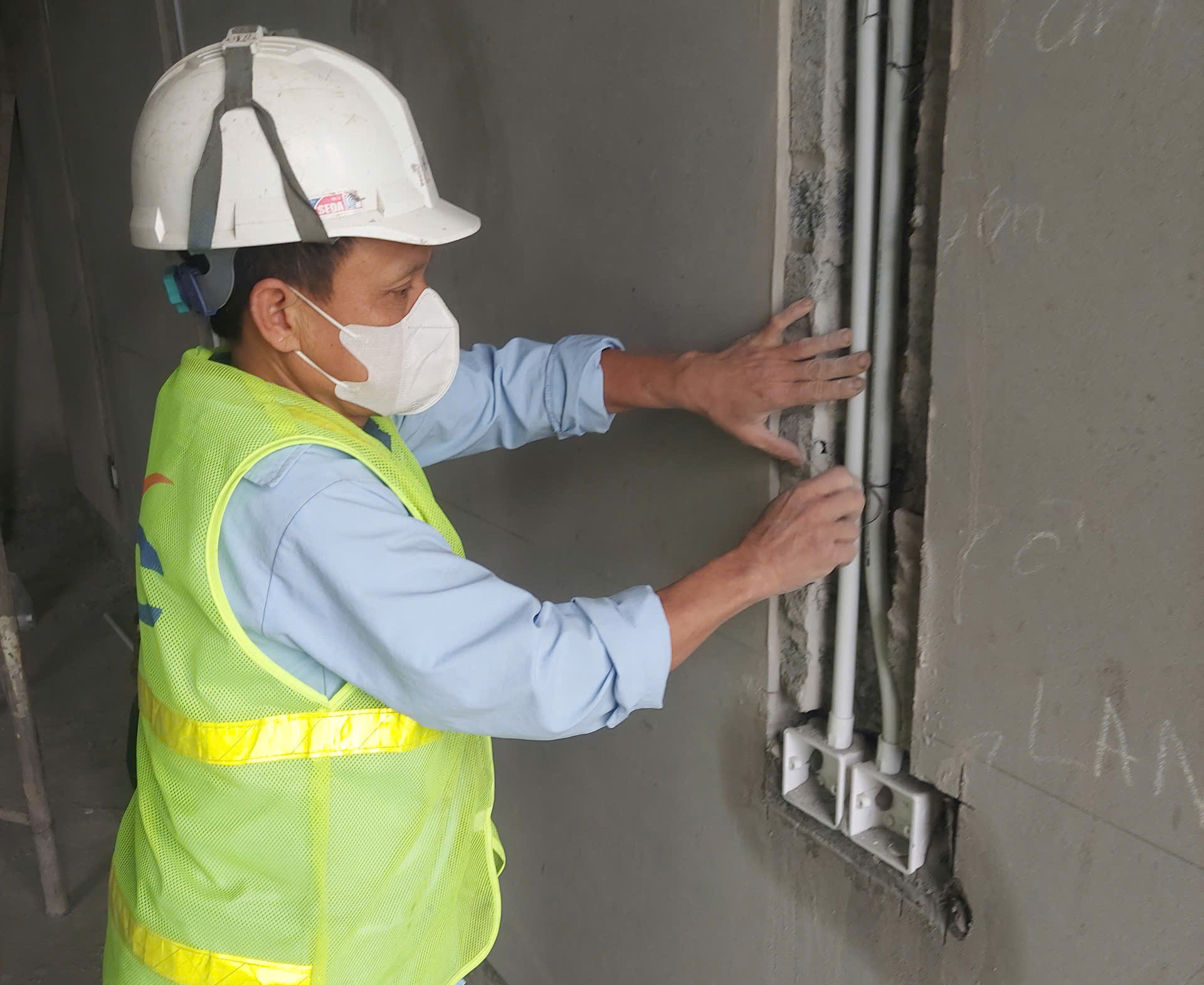

HVC lắp đặt đường ống âm hệ thống điện nước tại căn hộ mẫu
Eurowindow Light City Thanh Hóa
HVC Group là tổng thầu cơ điện hạ tầng kỹ thuật của toàn bộ dự án. Tin từ công trường báo về, HVC đang phối hợp cùng đơn vị nhà thầu xây dựng triển khai được 50% các trụ đèn chiếu sáng tại tuyến đại lộ Bắc sông Mã. Dự kiến tới Tết Nguyên đán sẽ hoàn thiện cơ bản tuyến đại lộ này.

HVC triển khai xây hố ga dọc tuyến đại lộ Bắc sông Mã
Đối với các tuyến nội khu, ngay sau khi nhận được mặt bằng, HVC sẽ nhanh chóng triển khai các công việc cụ thể.
