Song song các hợp đồng ký mới ở mảng tổng thầu cơ điện và thiết bị vui chơi giải trí cao cấp, trong Quý 3/2026, HVC ghi nhận nhiều chuyển biến khi một số dự án lớn như Đại học Phenikaa, CNCTech Glory được hoàn thiện, bàn giao. Tại các công trình đang triển khai, HVC tiếp tục đẩy nhanh tiến độ, bám sát kế hoạch và yêu cầu của chủ đầu tư.
Happy Home Tràng Cát
Tại dự án Happy Home Tràng Cát, HVC tiếp tục tăng cường thi công gói tổng thầu cơ điện tại 5 tòa nhà cao 9 tầng. Đến nay, phần đặt chờ thiết bị tại cả 5 tòa đã được hoàn thành.

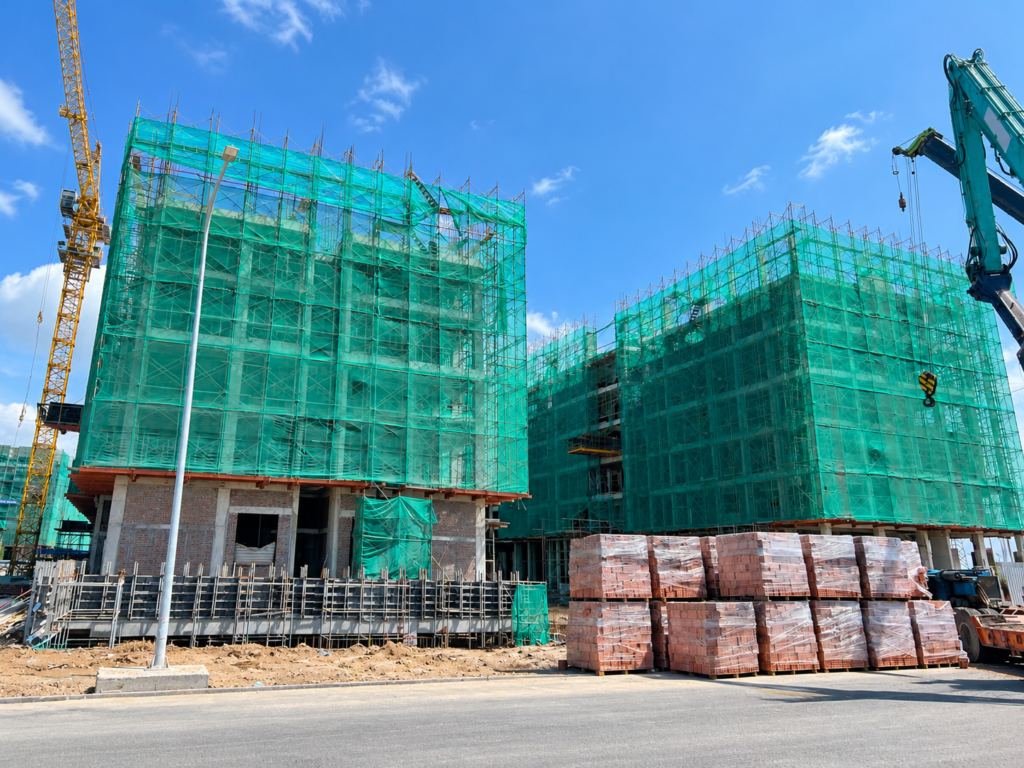

HVC đang cùng lúc triển khai thi công tại cả 5 tòa nhà 9 tầng của dự án

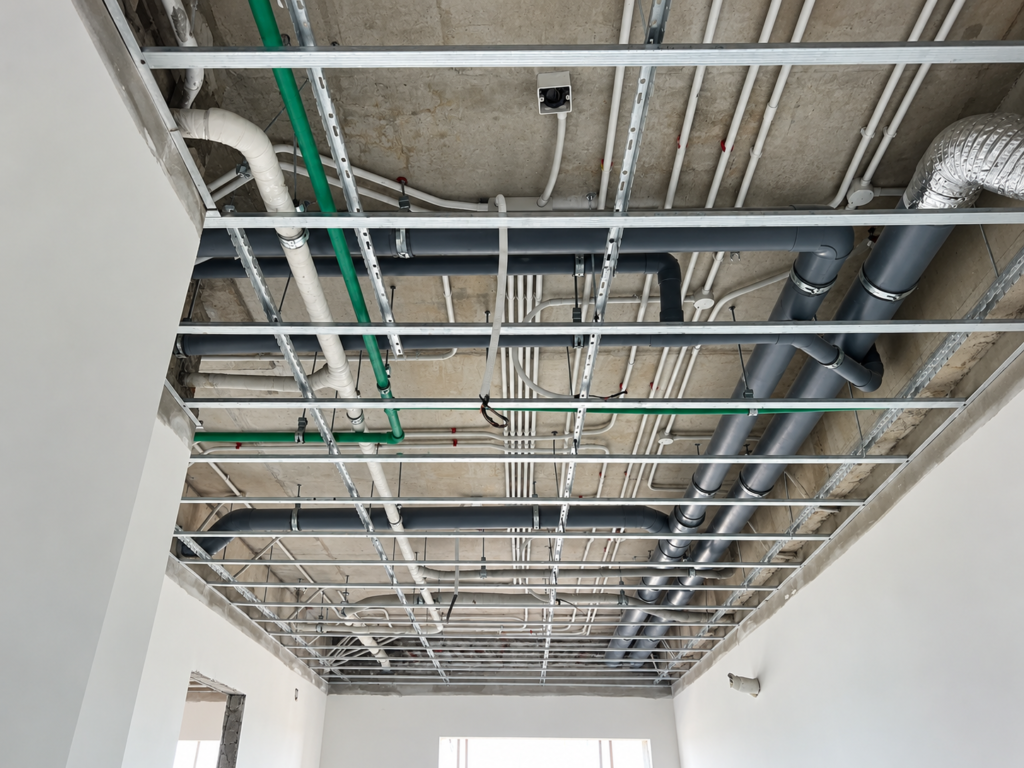

Trên công trường, HVC đang tập trung triển khai phần thô tại 5 tòa nhà và 1 tầng hầm với các hạng mục như đi ống luồn dây điện, kéo cáp, hệ thống HVAC, PCCC, cấp thoát nước... Sản lượng thi công phần thô hiện đạt khoảng 30% khối lượng.

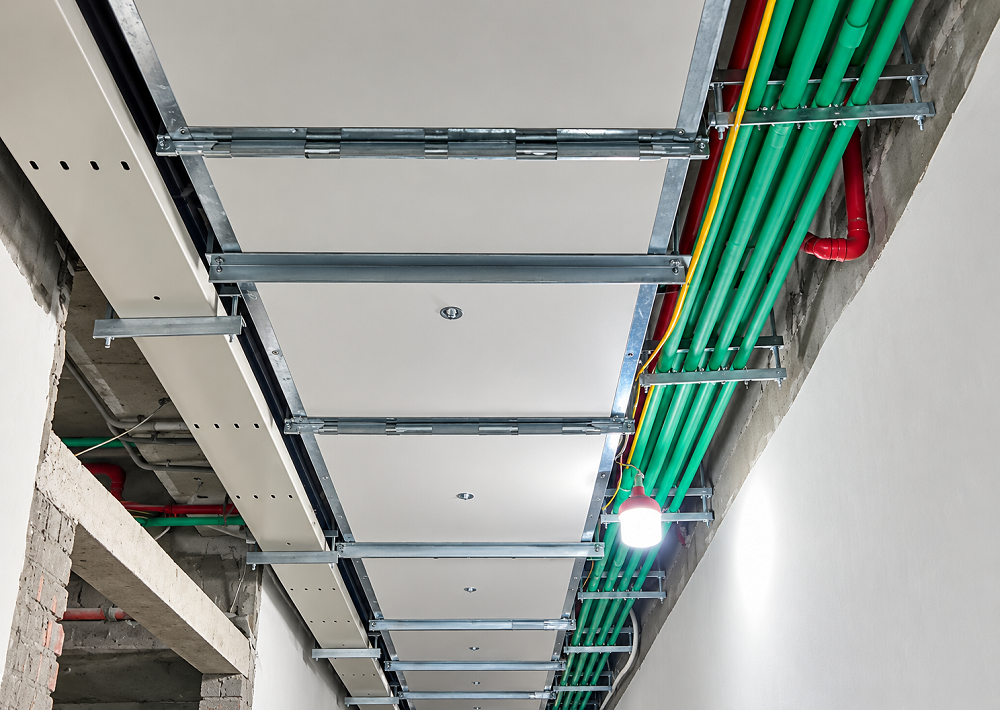

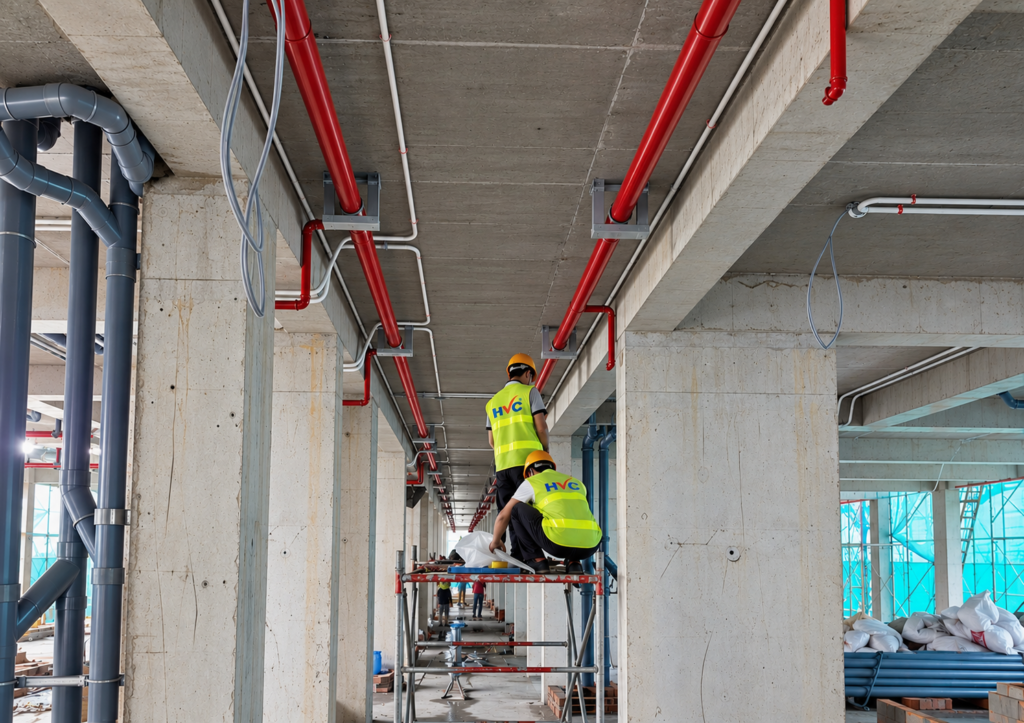

Công nhân lắp đặt hệ thống PCCC tại khu vực hành lang tòa nhàHệ thống cơ điện hành lang các tầng (điện, cấp thoát nước, PCCC, HVAC)Hệ thống M&E âm trần trong căn hộ gồm điện, điều hòa, cấp thoát nước, thông gió hút mùi, PCCC
CNCTech Dream
Theo thông tin từ BCH dự án, trong Quý 3, HVC đang triển khai các nhà xưởng số 22, 23 và 24. Trong đó, nhà xưởng số 22 đang hoàn thiện phần xây dựng kết cấu và thi công lắp đặt hạng mục PCCC. Nhà xưởng 23, 24 vẫn đang lắp dựng kết cấu.

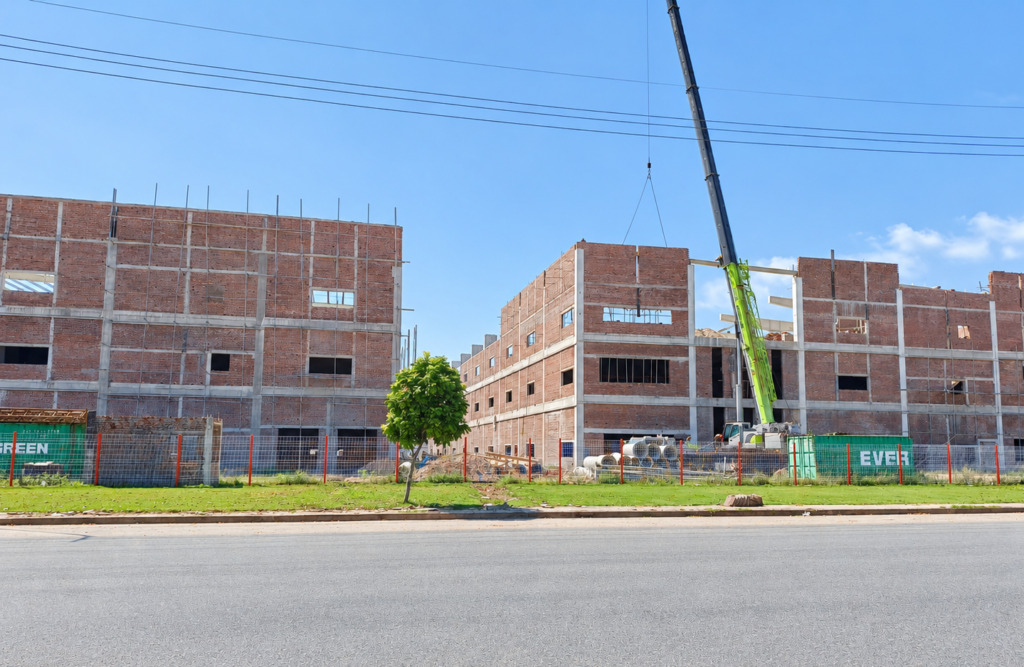

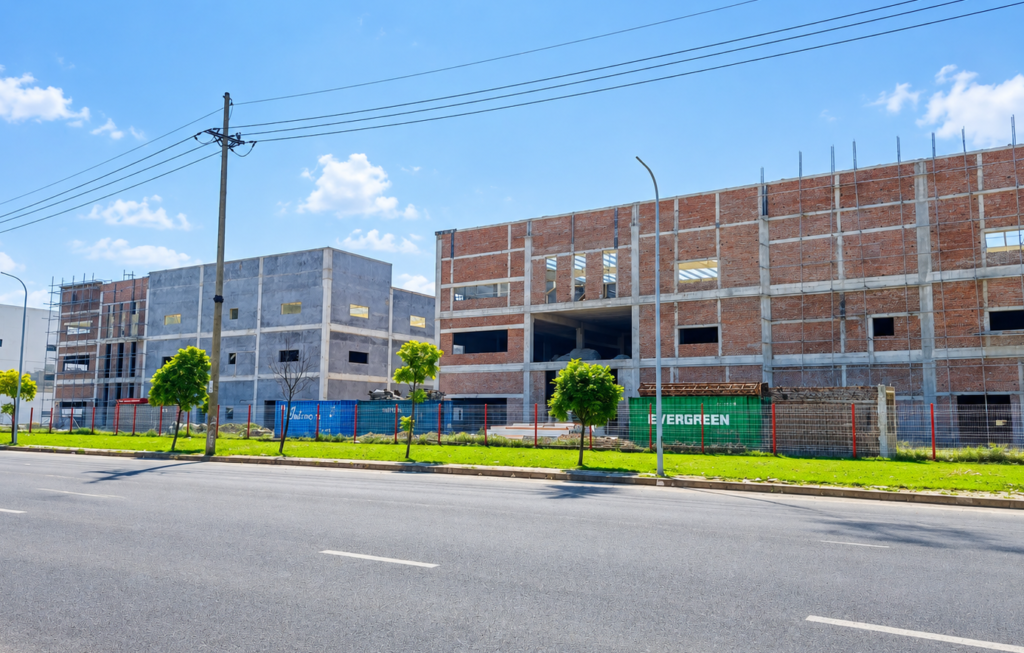

Hệ thống nhà xưởng 22, 23, 24 đang được HVC triển khai đồng bộ
Sailing Club Residences Ha Long Bay
Với dự án này, HVC đang cùng lúc triển khai gói thầu cơ điện khách sạn, cơ điện hạ tầng, công nghệ sông lười và bể bơi. Đối với gói cơ điện khách sạn, HVC đã triển khai phần thô được khoảng 80% và đang bắt đầu lắp đặt hoàn thiện thiết bị chiếu sáng, vệ sinh…

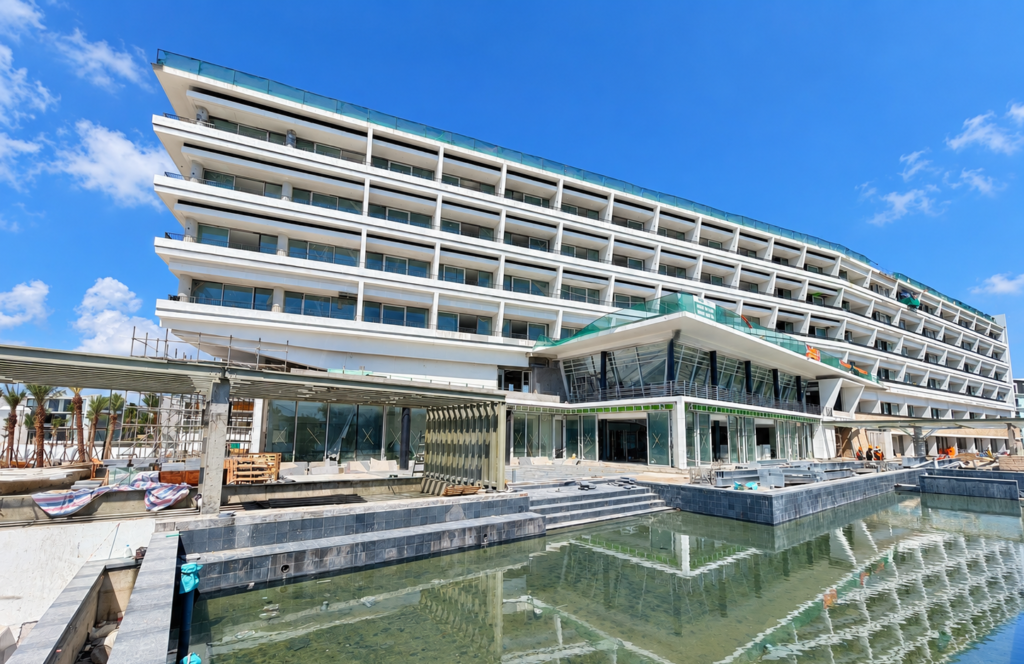

Gói cơ điện khách sạn đang được HVC đẩy nhanh tiến độ

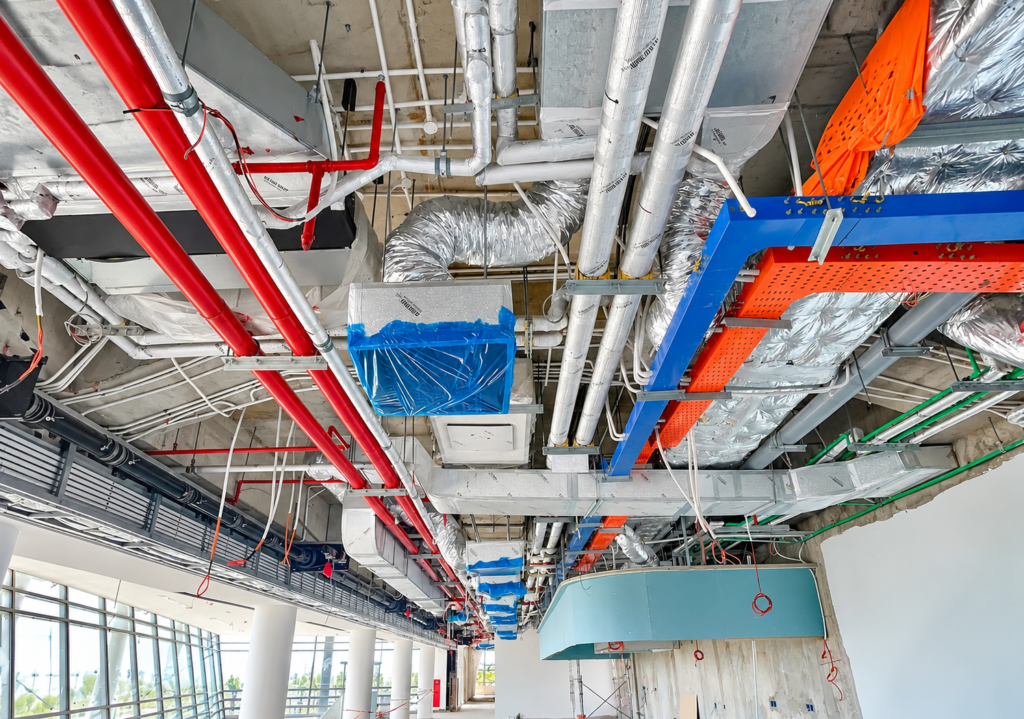

HVC lắp đặt hệ thống cơ điện phần thô đạt 80% khối lượng
Với gói cơ điện hạ tầng, HVC đã kéo xong cáp hạ tầng, lắp đặt tủ điện phân phối và đấu nối hoàn thiện. Hiện công trường đang dựng cột đèn chiếu sáng giao thông.

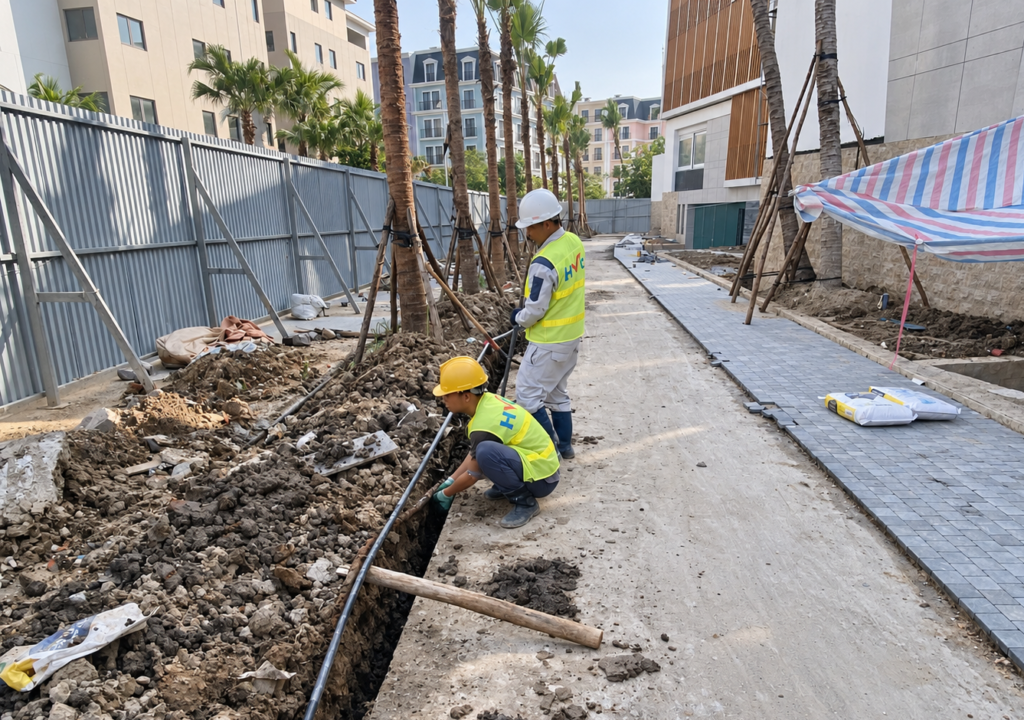

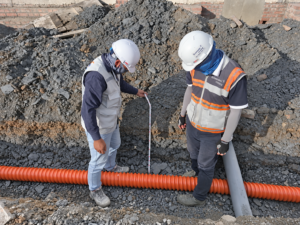

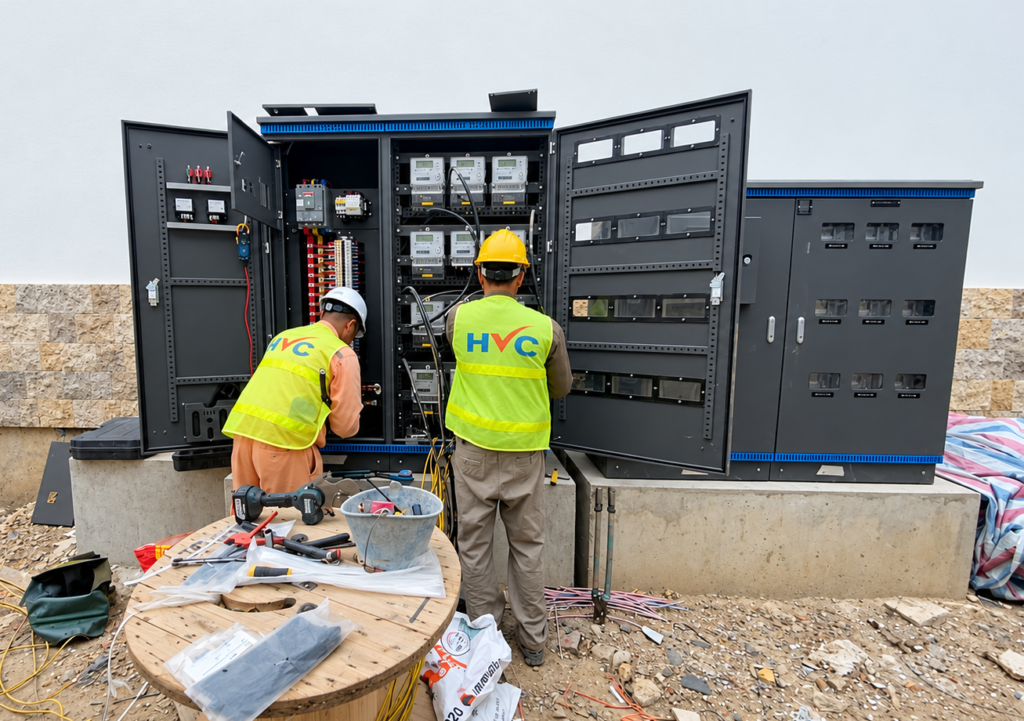

Công trường đã kéo xong cáp hạ tầngCông tác lắp đặt tủ điện cũng được triển khai theo đúng tiến độHVC đang tiến hành dựng cột đèn chiếu sáng
Trong khi đó gói công nghệ sông lười và bể bơi đang được HVC lắp đặt thiết bị phòng máy.

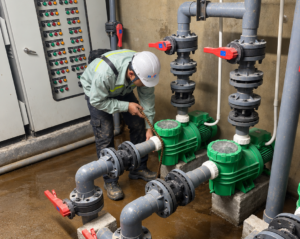

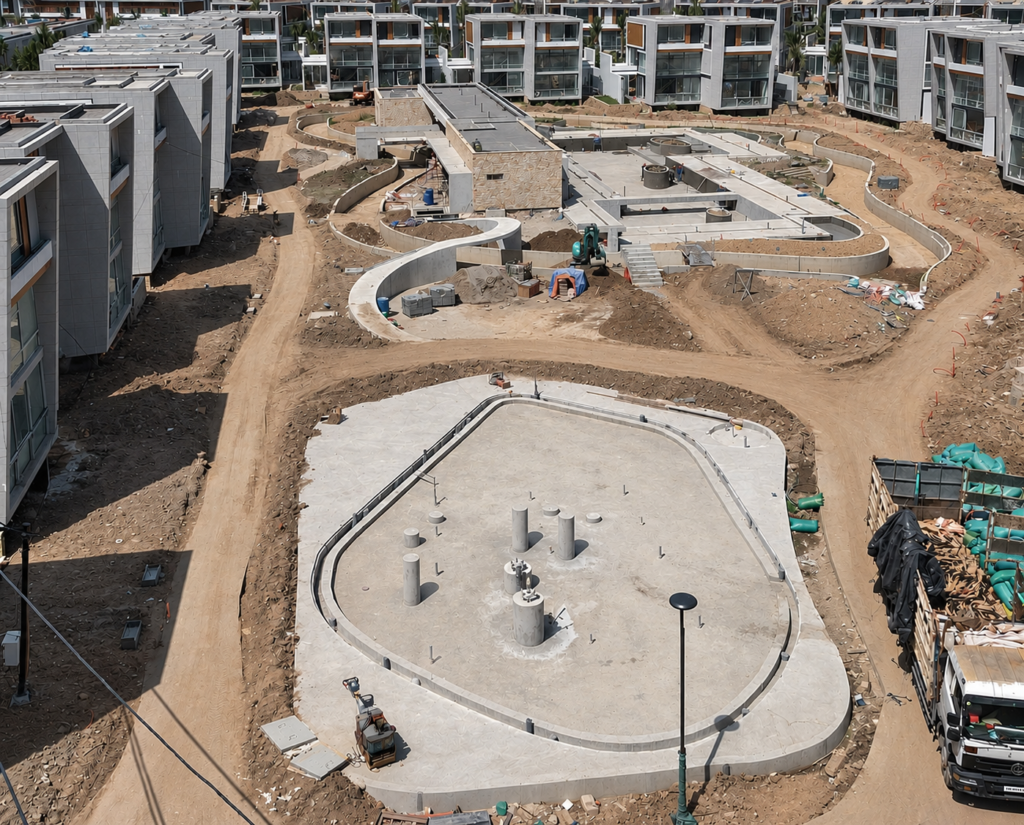

Hiện trạng hạng mục công nghệ sông lười và bể bơi HVC đang thi công
Vinhomes Mỹ Lâm

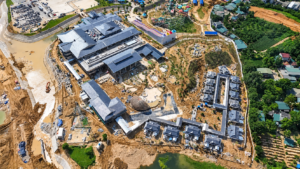

HVC đảm nhận vai trò tổng thầu toàn bộ công nghệ Onsen, bao gồm hệ thống bể Onsen, Jacuzzi, phòng xông trị liệu, sauna, xông tuyết lạnh… Trong đó, phần hạ tầng và hệ thống tuynel đã hoàn thành khoảng 90% khối lượng; phòng máy đạt 30%, đang chờ thiết bị được tập kết về công trường để lắp đặt.
Đối với hệ thống sauna, khối lượng thi công đạt khoảng 60% và đang chờ lắp đặt thiết bị.
Một góc dự án Vinhomes Mỹ LâmHVC triển khai lắp đặt phần thô hạ tầngNghiệm thu hạng mục thử áp tuyến ống, bể Onsen
Phenikaa Tower Hòa Lạc

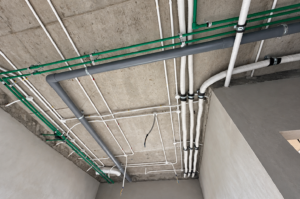

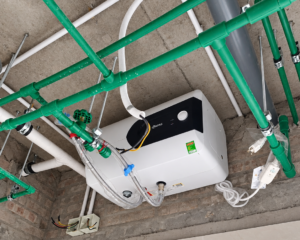

Trong quý này, HVC đã hoàn thành phần thi công thô hệ thống cơ điện tại khu vực căn hộ và hành lang từ tầng 2 đến tầng 10. Hiện công trường đang triển khai từ tầng 11 đến tầng 21, trong đó các hạng mục đã được lắp đặt đến tầng 17.

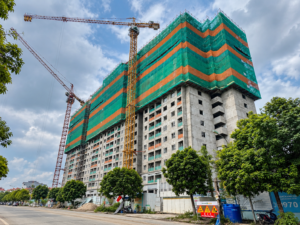

HVC đang thi công hệ thống cơ điện tại dự ánHVC đang lắp đặt phần thô tới tầng 17 của dự án
Song song với phần thô, HVC cũng bắt đầu lắp đặt thiết bị tại tầng mẫu, chuẩn bị cho các bước hoàn thiện tiếp theo.
Tầng mẫu tòa nhà đang được lắp đặt thiết bị
Sun Urban City Hà Nam

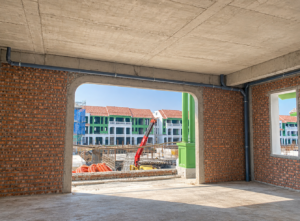

Tới thời điểm này, HVC đang triển khai gói thoát nước mưa trong nhà tại phân khu 1 và 2 được khoảng 70%; gói cơ điện hạ tầng phân khu 2 đạt 70% khối lượng.
HVC vẫn đang triển khai gói thoát nước mưa trong nhà tại phân khu 1, 2Các hạng mục thi công đạt khoảng 70% khối lượng
EuroWindow Light City
Tại tuyến Đại lộ Bắc sông Mã, HVC đã hoàn thành 100% các hạng mục cơ điện theo phạm vi công việc. Ở khu vực nội khu 1.2, công trường đang tiếp tục triển khai thi công một số nhánh tuyến còn lại.

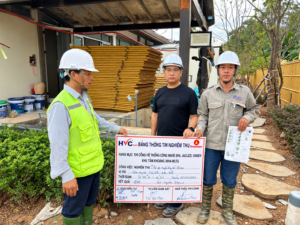

Nghiệm thu hào đào cáp, dải ống, dải băng cảnh báo hạ thế tuyến D18HVC đang dựng cột đèn chiếu sáng ở các nhánh tuyến nội khu
Crystal Holidays Harbour Vân Đồn
Vừa qua, HVC đã tiến hành bàn giao bể bơi bốn mùa tại tầng 5 thuộc tòa A, B cho chủ đầu tư. Với các bể penthouse, hiện HVC đang chờ mặt bằng để tiếp tục thi công.

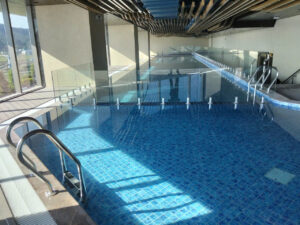

Bể bơi bốn mùa đã được HVC bàn giao chủ đầu tư đưa vào khai thác
Sonasea Premier Nha Trang
Đối với gói thầu cung cấp, thi công lắp đặt hệ thống công nghệ và thiết bị trò chơi tại Khu vui chơi dưới nước, HVC đã hoàn thành công tác lắp đặt thiết bị trò chơi. Hiện, HVC đang trong quá trình hoàn thiện phòng máy để triển khai hệ thống cấp và lọc nước.
Hạng mục thiết bị trò chơi đã được HVC lắp đặt hoàn thiện
Dự kiến, toàn bộ khối lượng công việc sẽ được hoàn thành vào cuối tháng 10/2026, tiến tới nghiệm thu và bàn giao.
Vườn Vua Resort & Villa
Trong Quý 3, HVC đã thi công lắp đặt hoàn thiện phòng máy kỹ thuật bể bơi, bể sục Onsen BT33.01-02, đồng thời bàn giao phòng máy kỹ thuật bể bơi, bể sục Onsen BT33.01-02, phòng máy bể cá BT33.01-02 cho chủ đầu tư.

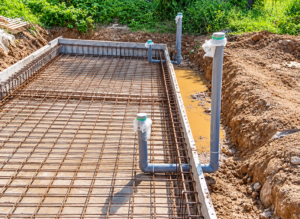

HVC đang đặt chờ đường ống âm hạ tầng bể bơi

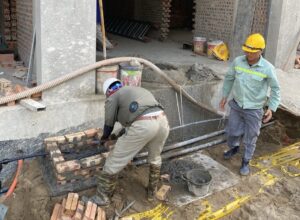

Tại khu Đế Liên Kim Hải mới, HVC đang thi công lắp đặt, hoàn thiện phòng máy bể bơi BT28.20-21 và phòng máy bể bơi BT28.26-27 cho 12 căn villa. Ngoài ra, HVC đang đặt chờ đường ống âm hạ tầng bể bơi, cấp nước khoáng, nước sinh hoạt đến từng căn villa.

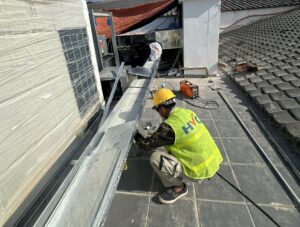

Phòng máy kĩ thuật bể bơi, bể sục Onsen BT33.01-02 đã được HVC hoàn thiện, bàn giao
Ở khu làng Nhật, HVC tiến hành đặt chờ đường ống âm hạ tầng cho 2 căn BT35.01 và BT35.02.
Alluvia City
Tại phân khu Alluvia Onsen, HVC đảm nhiệm thi công hoàn thiện hạ tầng hệ thống cấp điện và điện nhẹ. Hiện nay, công tác phê duyệt vật tư và đặt hàng, shopdrawing bản vẽ cơ bản đã xong, HVC đang đợi chủ đầu tư bàn giao mặt bằng để triển khai công việc.

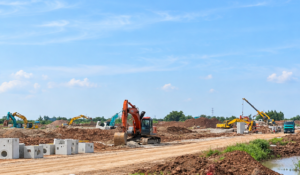

Một góc phân khu Alluvia Onsen – nơi HVC thi công hạng mục cơ điện hạ tầng.
